Poniżej przedstawiamy przygotowany przez kierowników projektów raport z wykonanych prac:
Raport bieżący 25 02 2026 – budynki AB
Prace wykonane i w trakcie wykonywania (w okresie 17.12.2025 – 25.02.2026))
– Zakończono montaż podkonstrukcji i płyt ekranów – budynek A1 i A2, elewacja wschodnia.
– Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3).
– Trwa układanie płytek na częściach wspólnych w budynku A1. W klatce A1.1 wykonano od +5 do +2, A1.2 +5 do 0, A1.3 +5 do +1.
– Wykonywane są ścianki szaf licznikowych na klatkach schodowych i zabudowy szachtu instalacyjnego w budynku A2. Wykonano: klatka A2.1 (+5 do 0), A2.2 (+5 do 0), A2.3 (+5 do -1).
– Wykonywane są ścianki szaf licznikowych na klatkach schodowych i zabudowy szachtu instalacyjnego w budynku A1. Wykonano: klatka A1.1 (+5 do 0), A1.2 (+2 do 0), A1.3 (+1 do 0).
– Trwają prace na ścianie wschodniej elewacji budynku B, klatka B1.
– Trwają prace montażowe instalacji elektrycznej w garażu, poziom -1 -2, oraz w budynkach A1 i A2.
– Trwa wykonanie warstwy zbrojącej na izolacji na trzonach komunikacyjnych w garażu -2, pod budynkiem A1 i A2.
Prace planowane (w okresie 03-04.2026):
– Klatka A1.1 – II połowa 02.2026 montaż drzwi wewnętrznych aluminiowych
– Klatka A1.1, A1.2, A1.3 – 03.2026 rozpoczęcie montażu wind
– Klatka B1 i kolejno następne klatki – elewacja wschodnia – trwa – kontynuacja prac
– Budynek B – 03. 2026 rozpoczęcie wykonywania płytek
– Budynek B – 03.2026/04.2026 rozpoczęcie montażu wind
– Budynek B – 03.2026 rozpoczęcie montażu grzejników w mieszkaniach
– Budynek B – 03.2026 rozpoczęcie montażu ścianek szaf licznikowych na klatkach schodowych, zabudowa szachtu instalacyjnego
– Budynek B – 03.2026/04.2026 – montaż zewnętrznych drzwi aluminiowych do klatek, drzwi wewnętrznych aluminiowych w całym budynku oraz montaż fasad w klatkach schodowych B2 i B3
Raport bieżący 25 02 2026 – budynki CD
Prace wykonane i w trakcie wykonywania (w okresie 15.12.2025 – 06.03.2026)
– Stolarka okienna mieszkań w zakresie kl. D1.2 – zakończono
– Stolarka okienna mieszkań w zakresie kl. D1.1 -w trakcie montażu
– Tynki mieszkań w zakresie 2p. Kl.D2.1 – zakończono
– Tynki gipsowe mieszkań w zakresie 3p kl. D2.1 – zakończono
– Tynki gipsowe mieszkań w zakresie 4p kl. D2.1 – w trakcie
– Tynki gipsowe mieszkań w zakresie 2p kl. D2.2 – w trakcie
– Tynki gipsowe mieszkań w zakresie 5p kl. D2.2 – w trakcie
– Instalacje sanitarne podposadzkowe w mieszkaniach w zakresie 0p, 1p kl. D2.2 – w trakcie
– Instalacje sanitarne podposadzkowe w mieszkaniach w zakresie 0p, 1p kl. D2.1 – w trakcie
– Balustrada tarasu łącznika CD – w trakcie
Prace planowane w najbliższym okresie:
– Stolarka okienna mieszkań w zakresie wszystkich klatek bud C – aktualnie w produkcji
– Instalacje sanitarne podposadzkowe w mieszkaniach pozostały zakres (sukcesywnie wg frontu robót)
– Tynki w mieszkaniach – pozostały zakres w kl. D2.2 – zlecone
– Tynki gipsowe mieszkań w zakresie 5p kl. D2.1 – umowa podpisana
– Tynki gipsowe mieszkań w zakresie kl. D1.3 pozostały zakres – umowa podpisana
– Tynki gipsowe mieszkań w zakresie kl. D1.2 pozostały zakres – umowa podpisana
– Tynki gipsowe mieszkań w zakresie kl. D1.1 pozostały zakres – umowa w przygotowaniu
– Izolacja termiczna cokołu budynków D od strony zachodniej
– Obsypka budynków D od strony zachodniej, częściowe nasypy pod ogródki – zlecone
– Instalacje sanitarne i deszczowe w garażu
– Kontynuacja robót izolacyjnych w strefie cokołowej
– Kontynuacja izolacji termicznej podstropowej w garażu
– Jastrychy cementowe w zakresie parteru i 1p
Dokumentacja fotograficzna budowy etap AB z dnia 25.02.2026
Dokumentacja fotograficzna budowy etap CD z dnia 25.02.2026

Zakończono montaż podkonstrukcji i płyt ekranów – budynek A1 i A2, elewacja wschodnia

Zakończono montaż podkonstrukcji i płyt ekranów – budynek A1 i A2, elewacja wschodnia

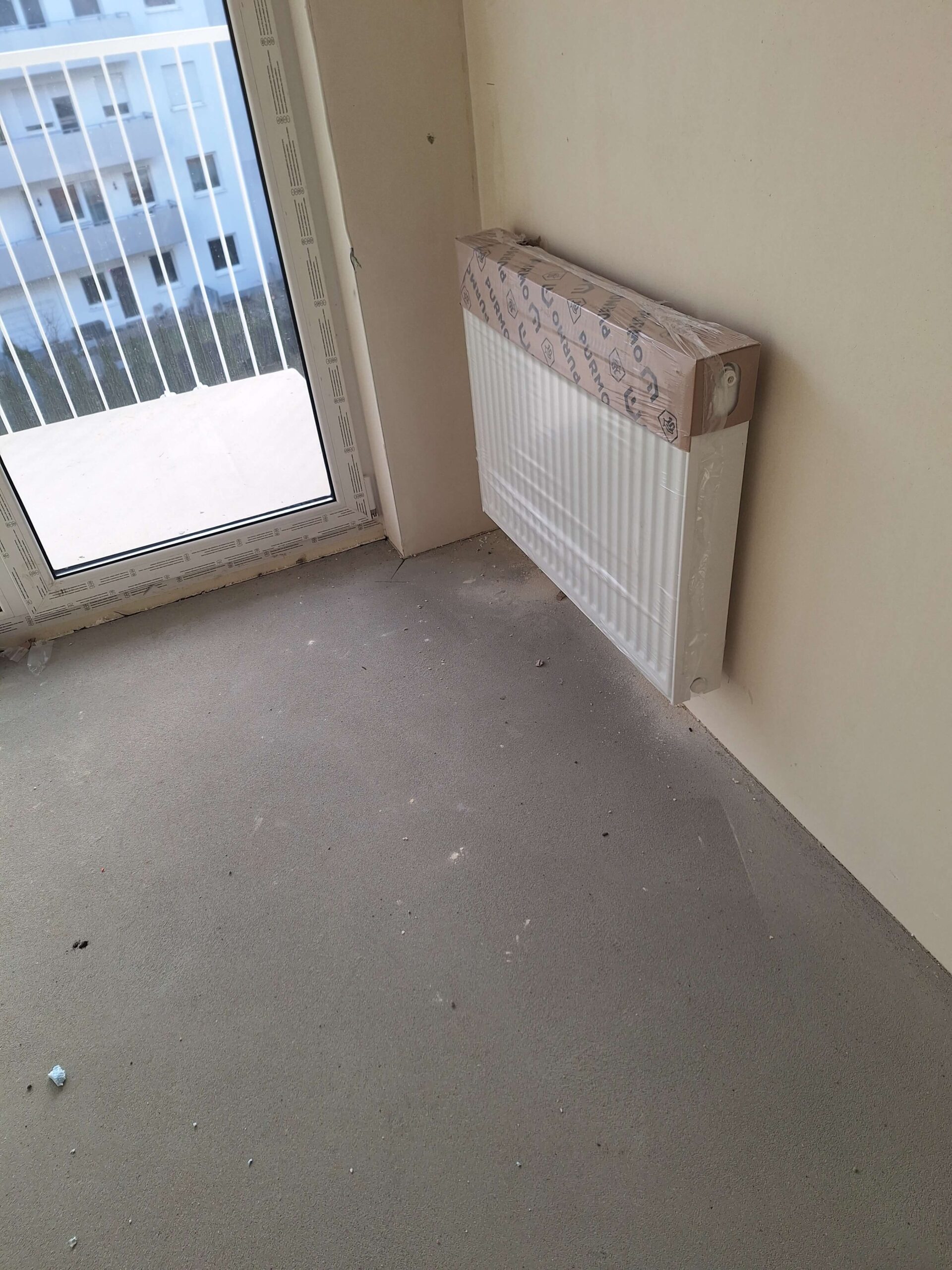

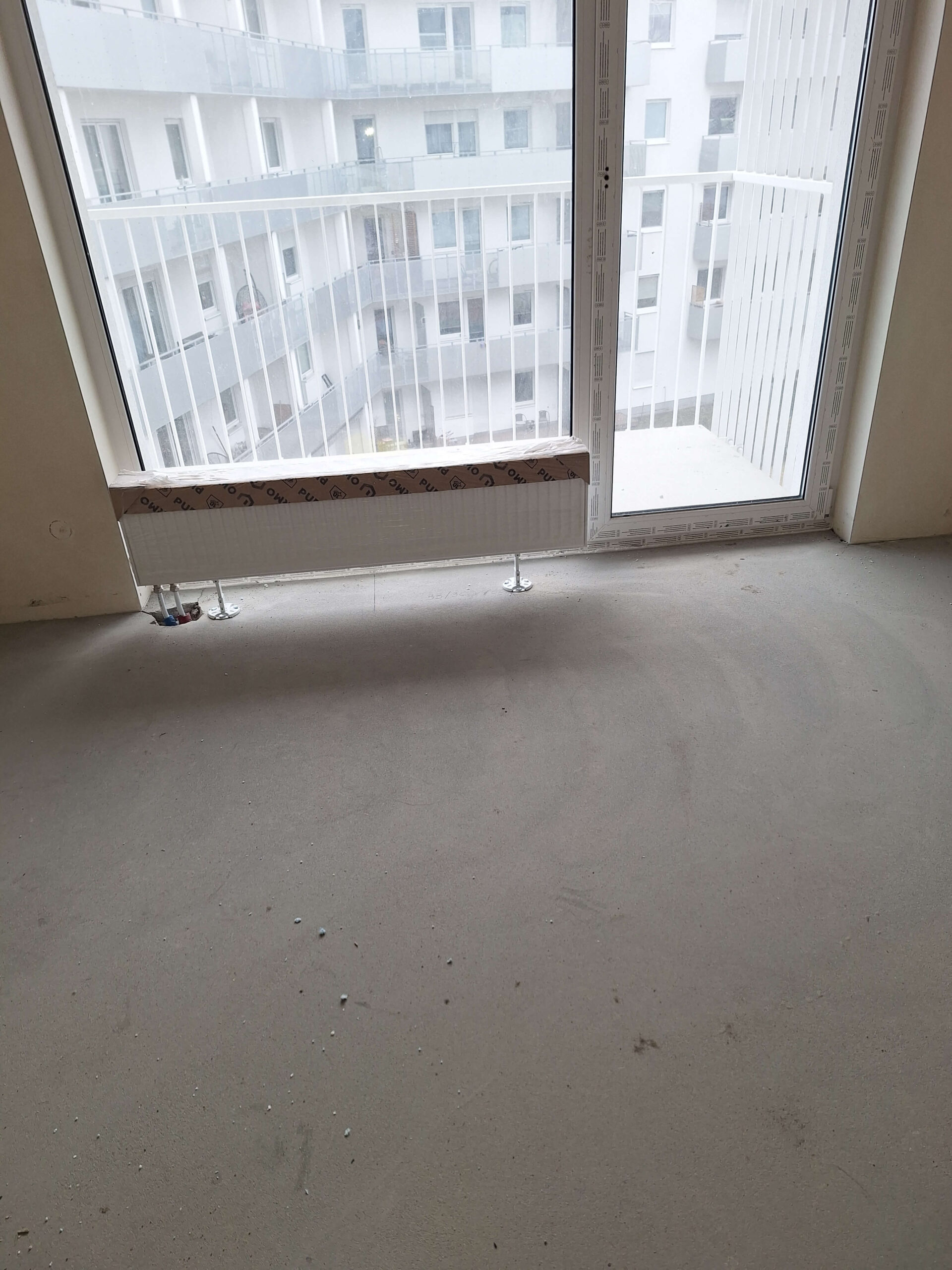

Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3)

Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3)

Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3)

Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3)

Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3)

Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3)

Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3)

Zakończono montaż grzejników w mieszkaniach w budynku A1 (klatka A1.1, A1.2, A1.3)

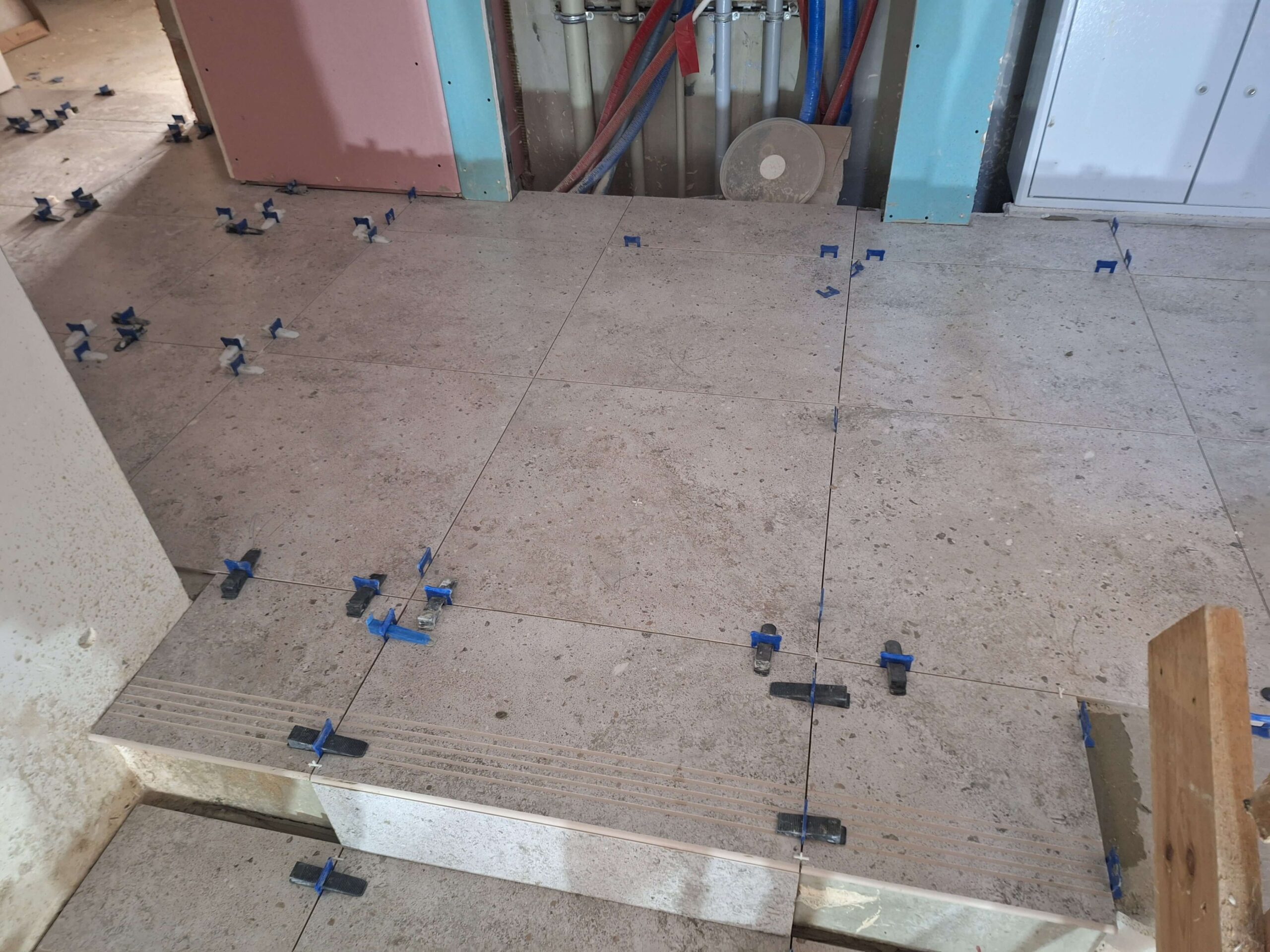

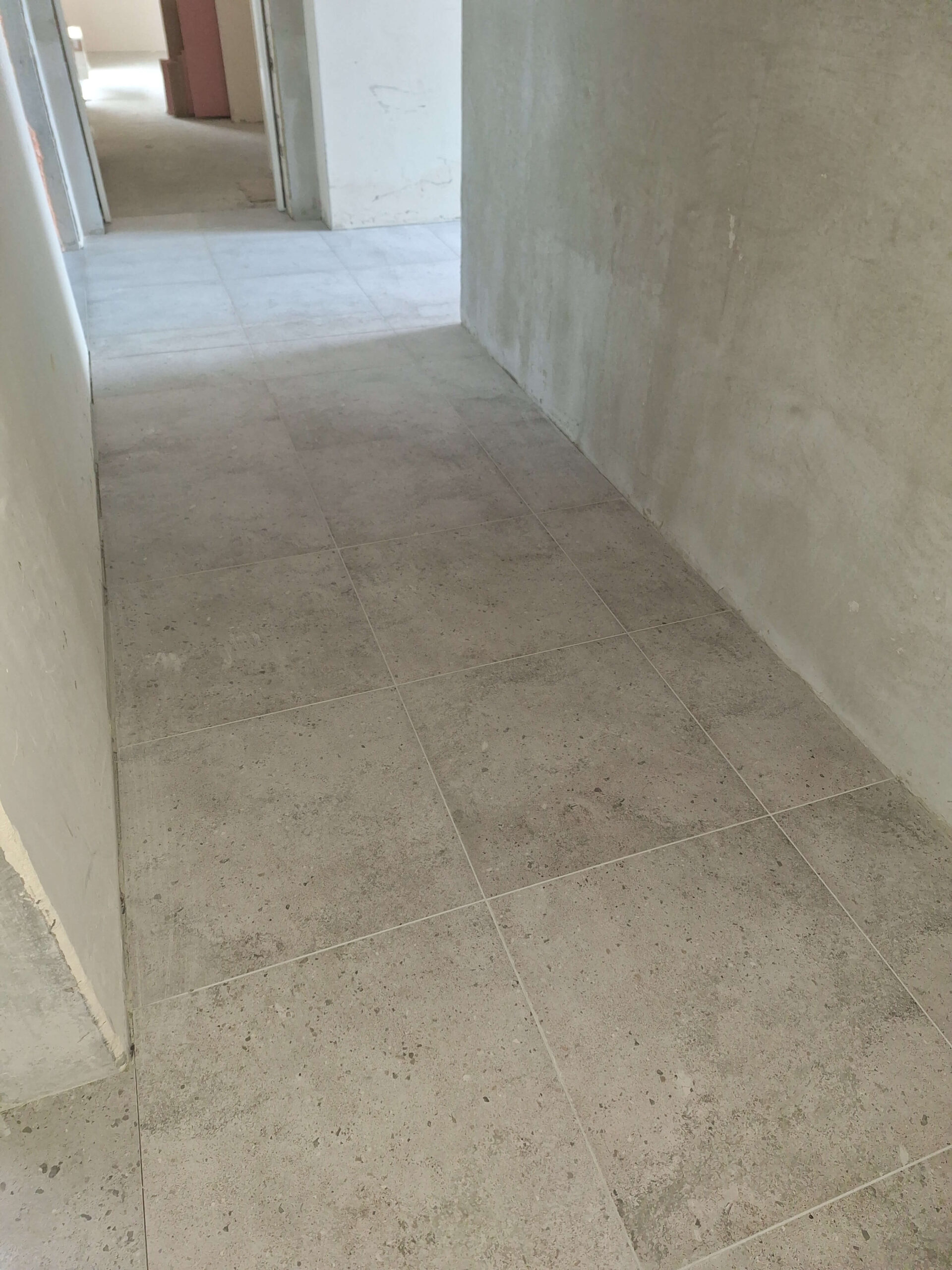

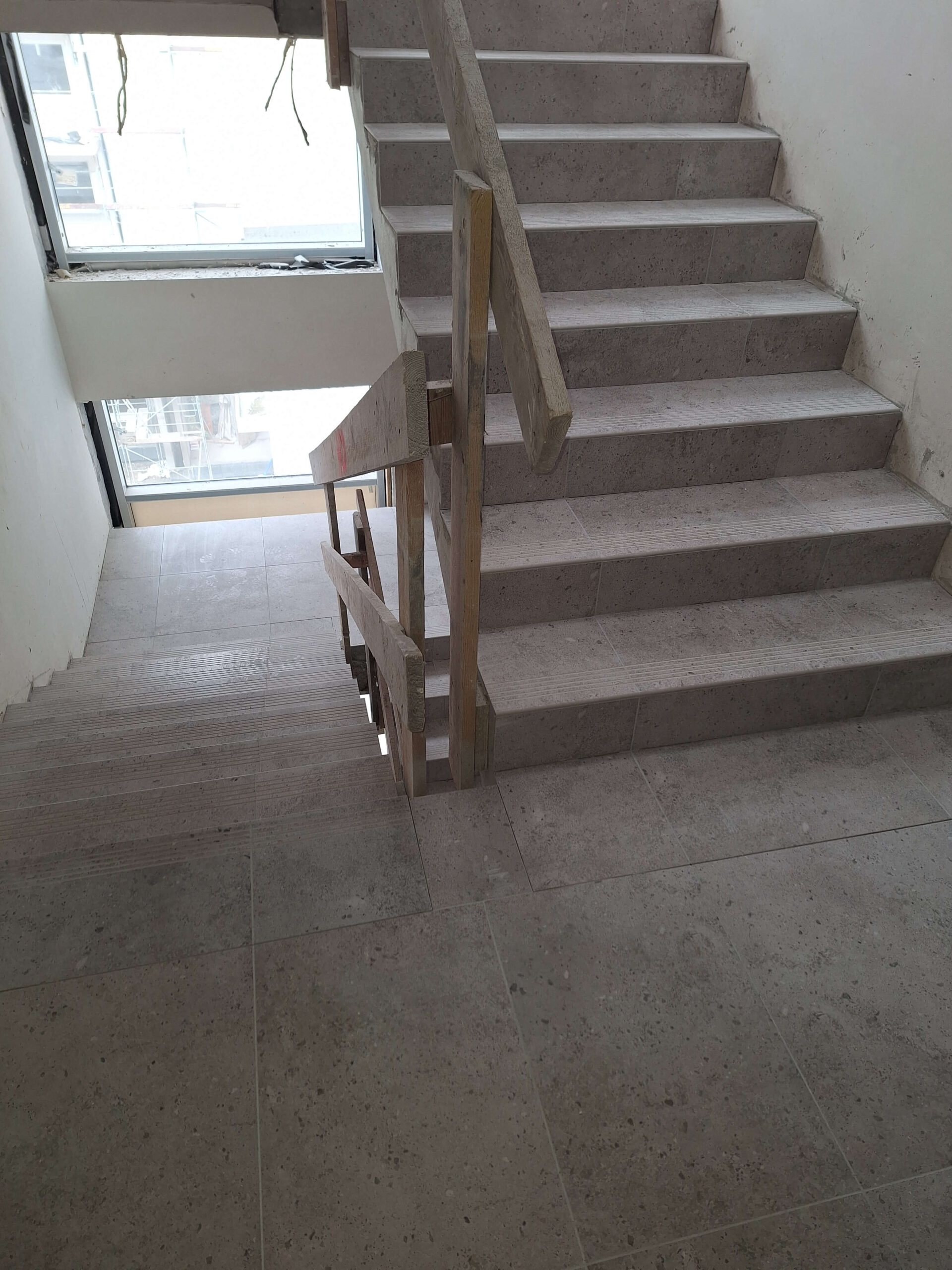

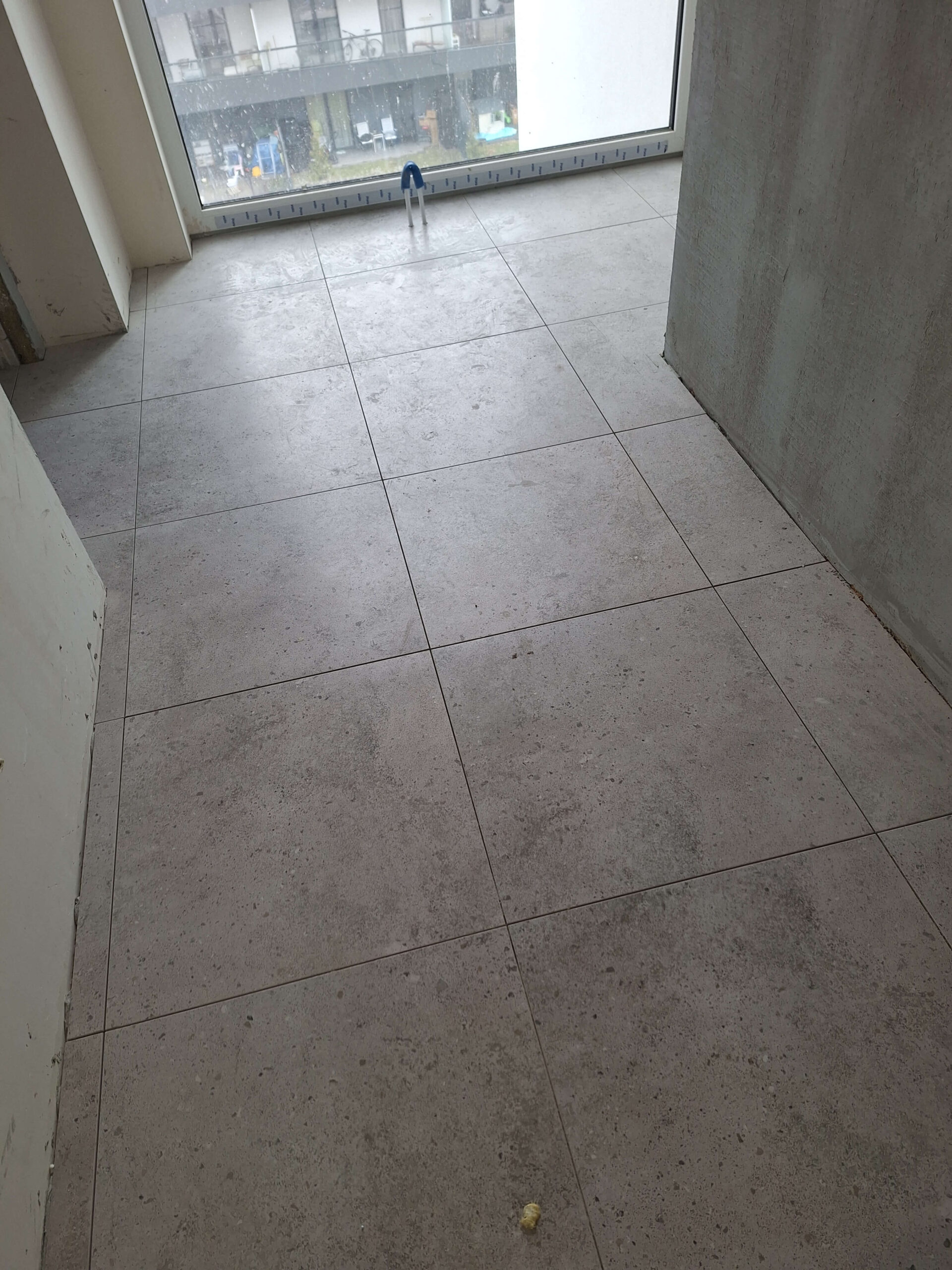

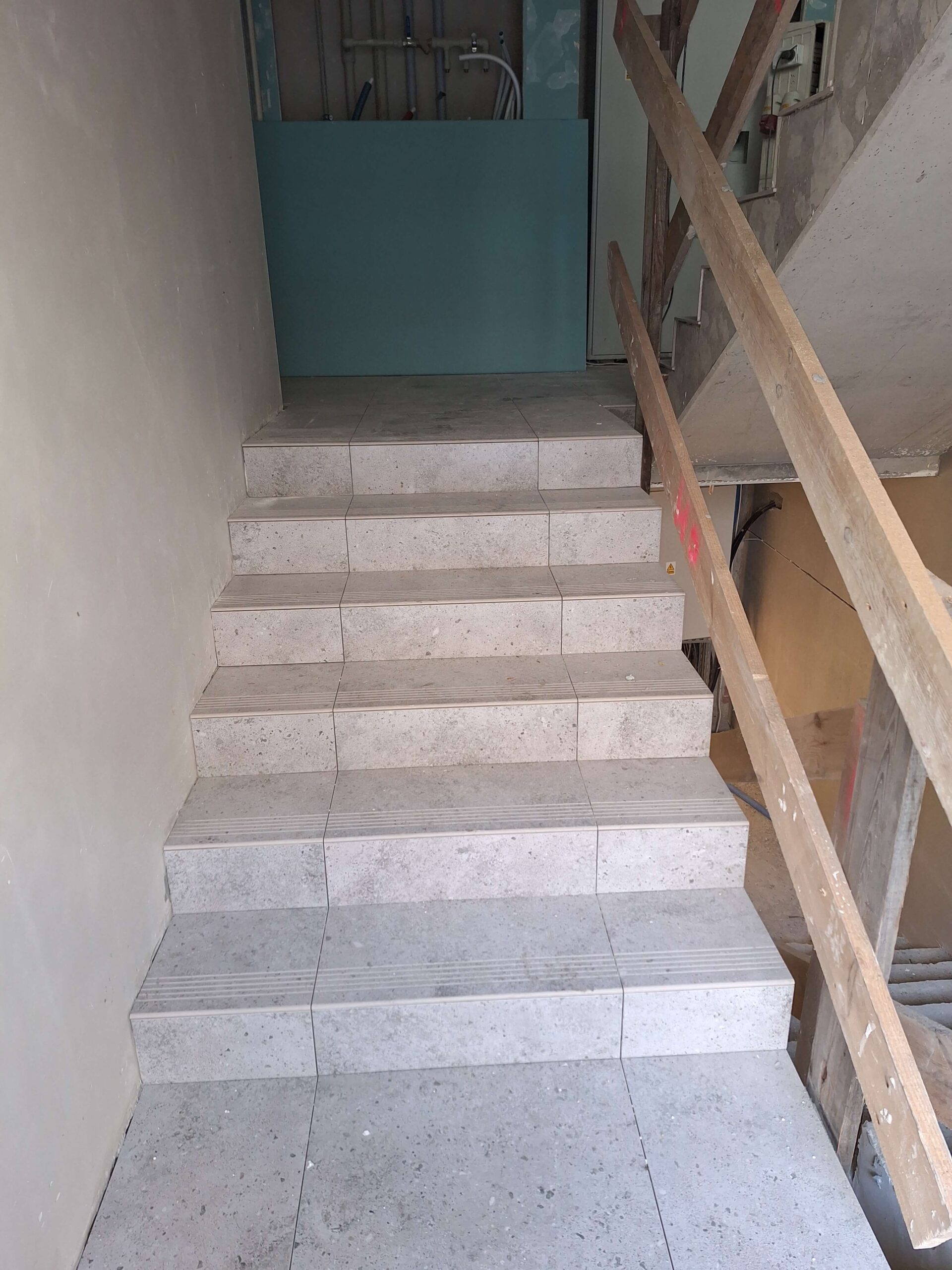

Ułożone płytki w klatce A1.1.

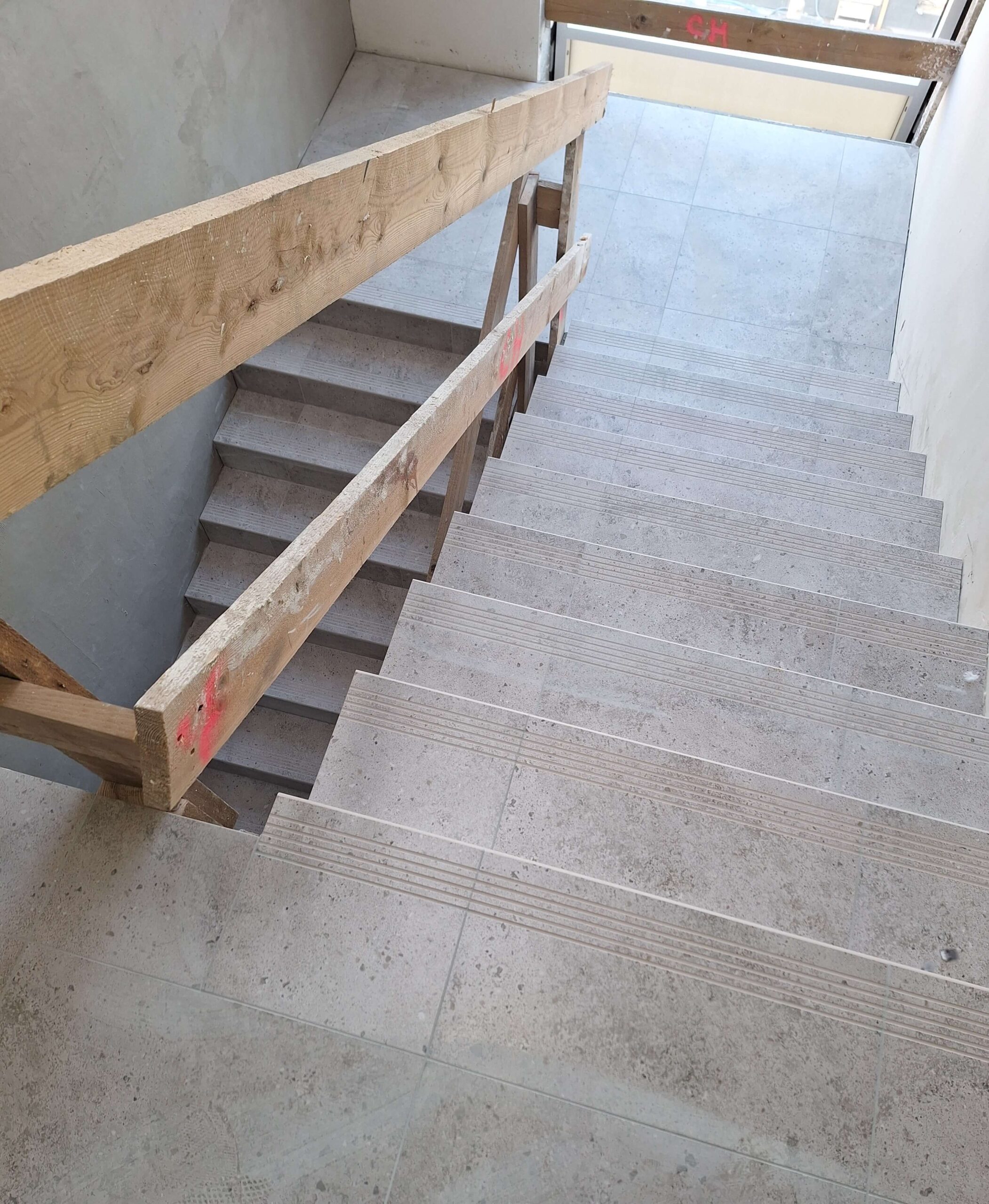

Ułożone płytki w klatce A1.1.

Ułożone płytki w klatce A1.1.

Ułożone płytki w klatce A1.1.

Ułożone płytki w klatce A1.1.

Ułożone płytki w klatce A1.1.

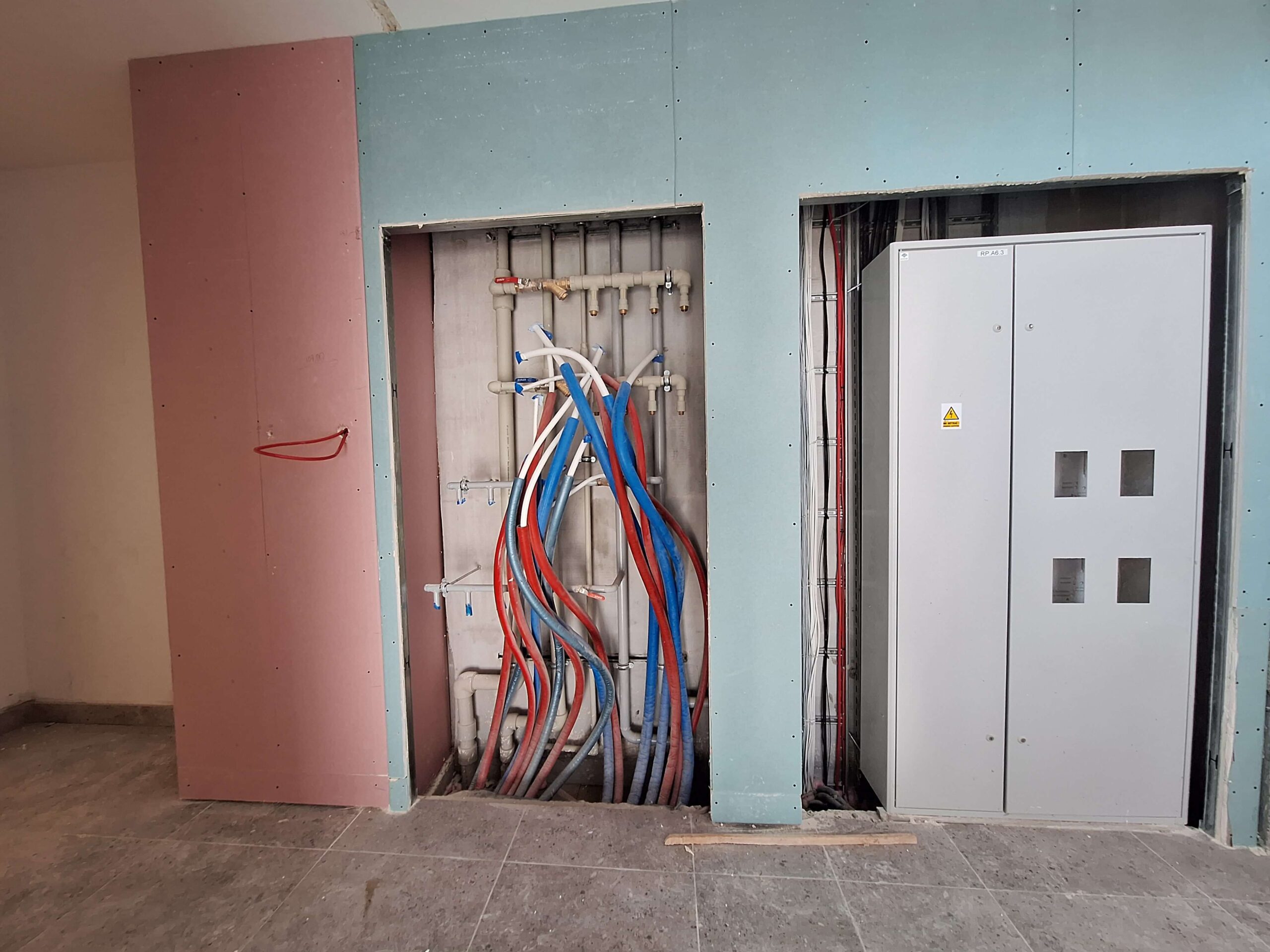

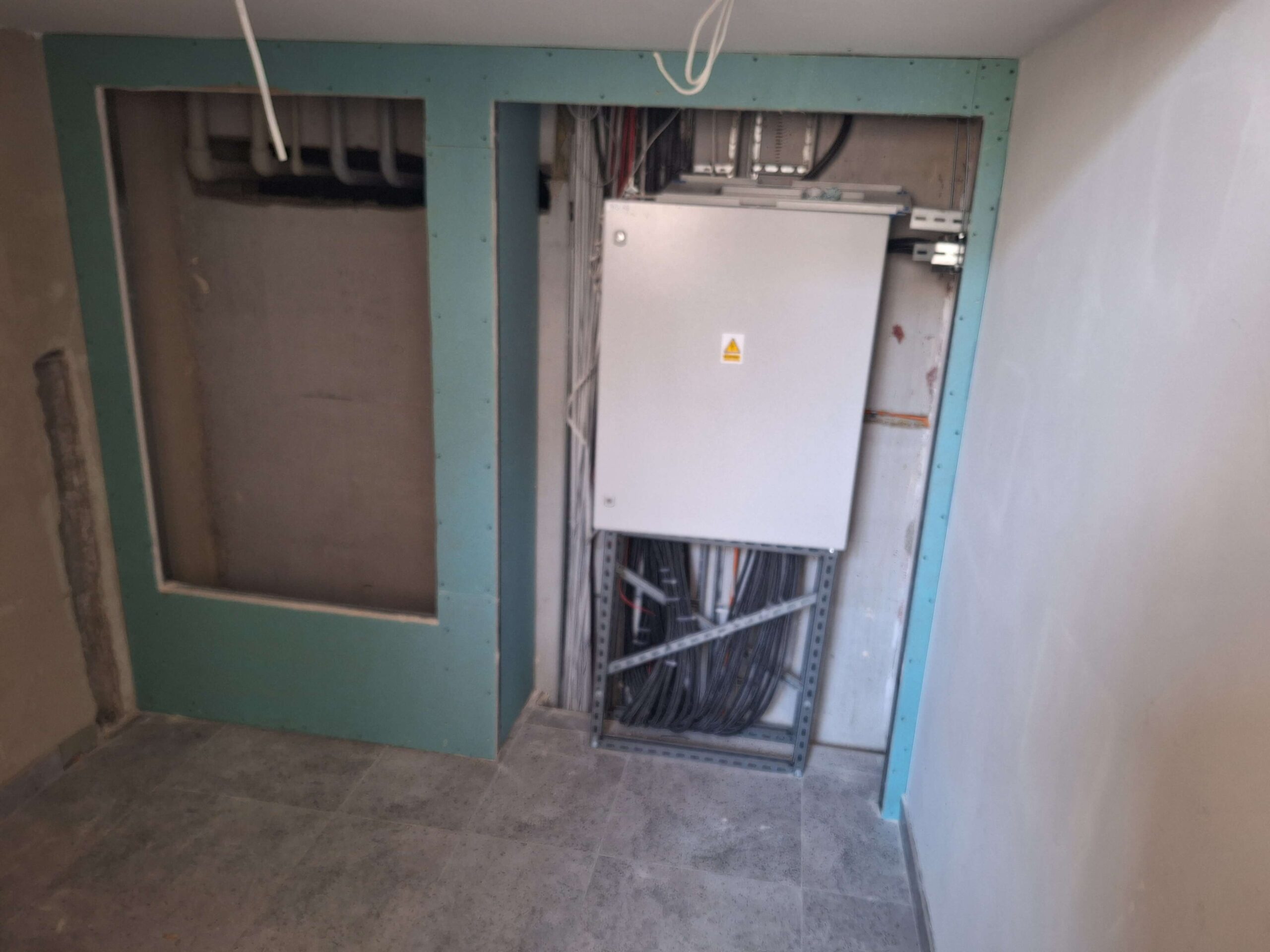

Ścianki szaf licznikowych w klatkach schodowych A2.3.

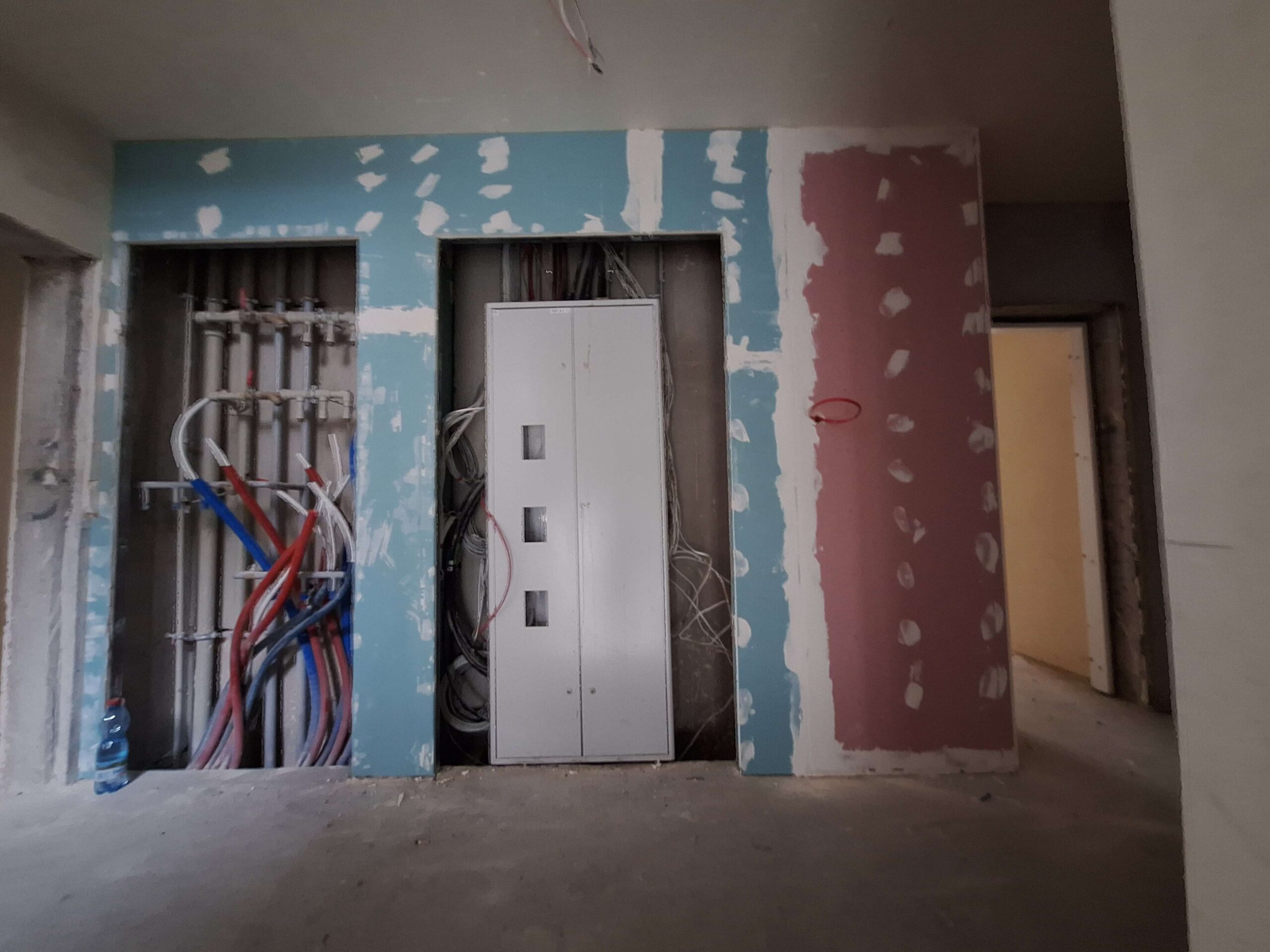

Ścianki szaf licznikowych w klatkach schodowych A1.1.

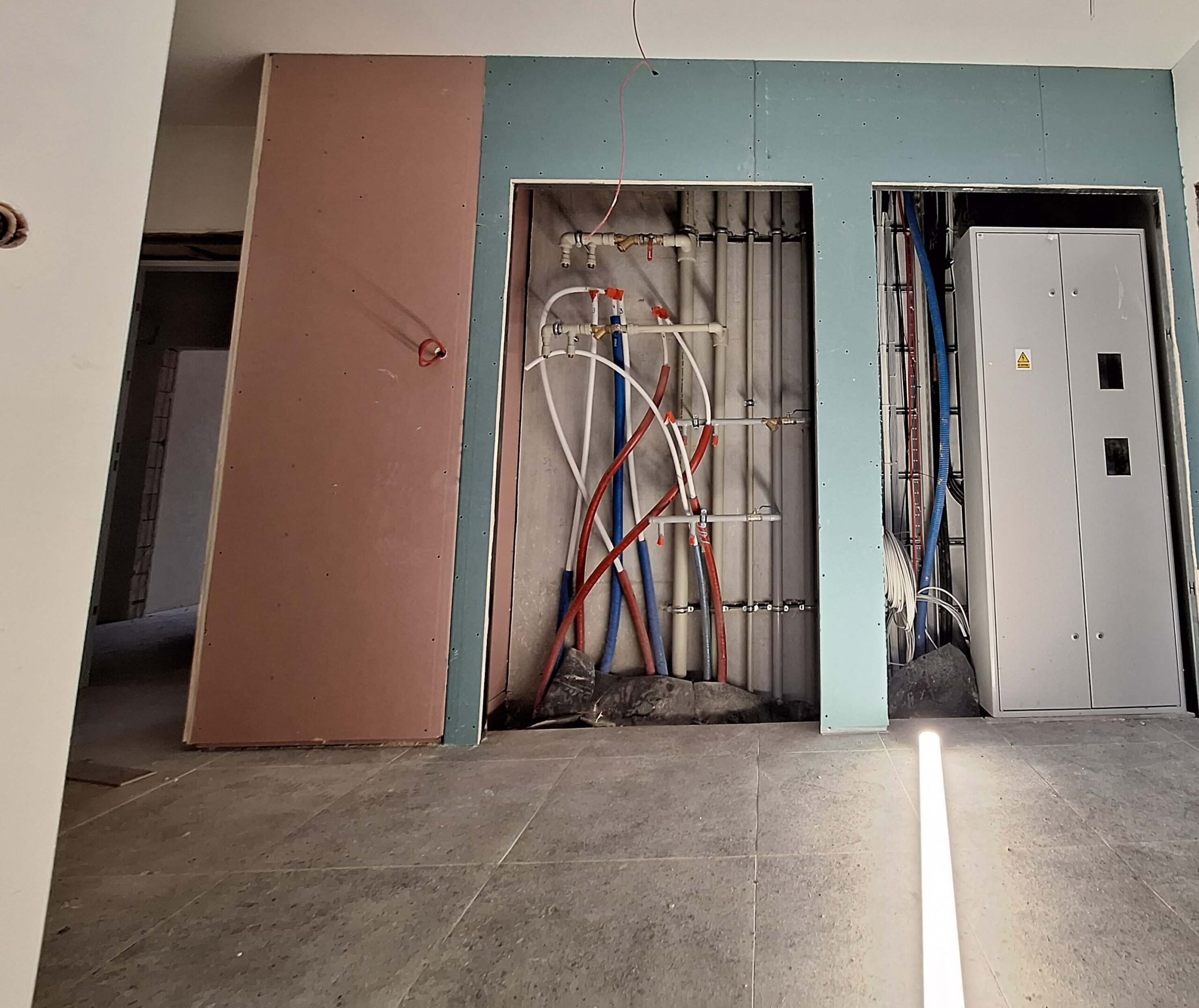

Ścianki szaf licznikowych w klatkach schodowych A1.2.

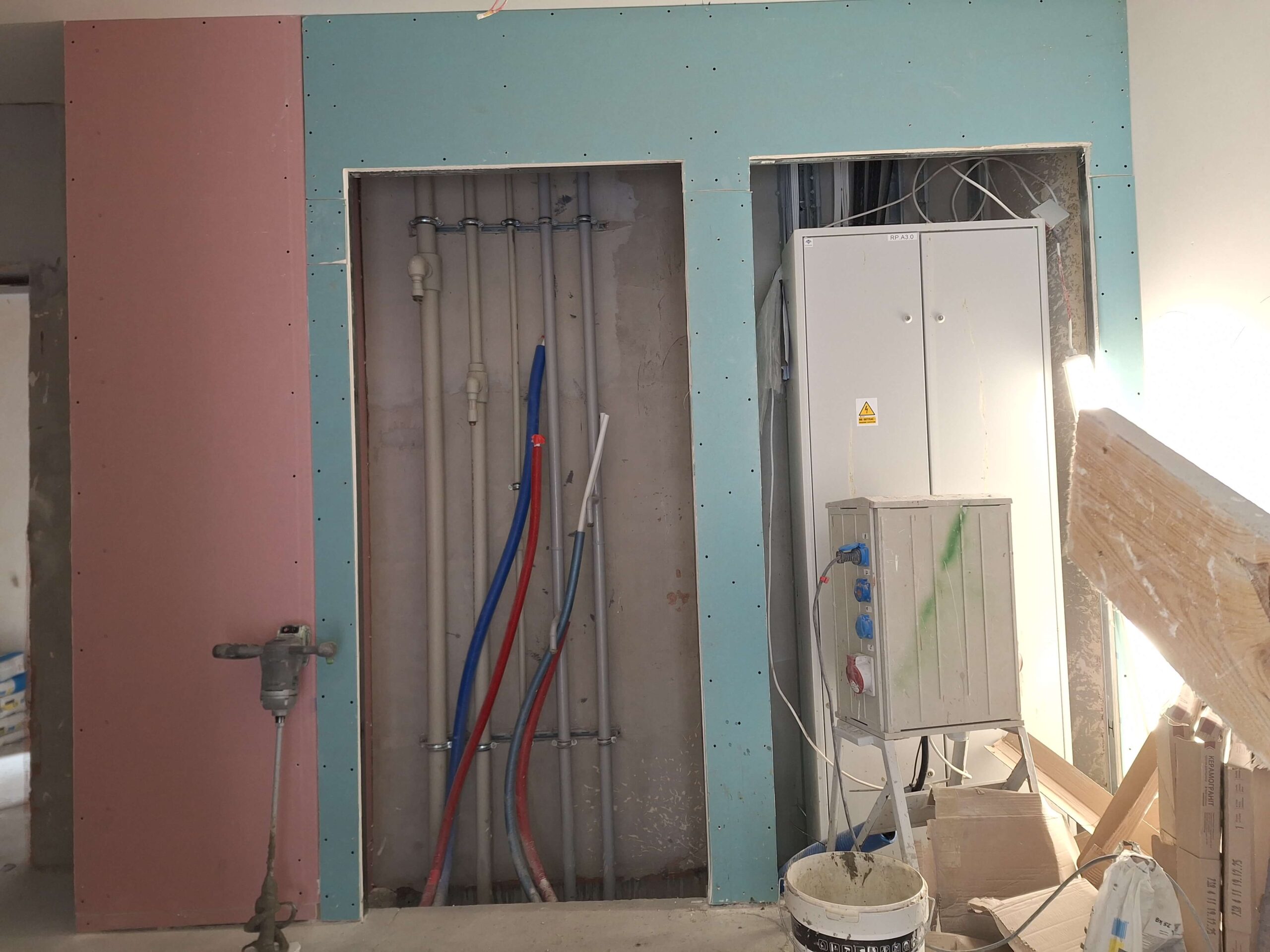

Ścianki szaf licznikowych w klatkach schodowych A1.3.

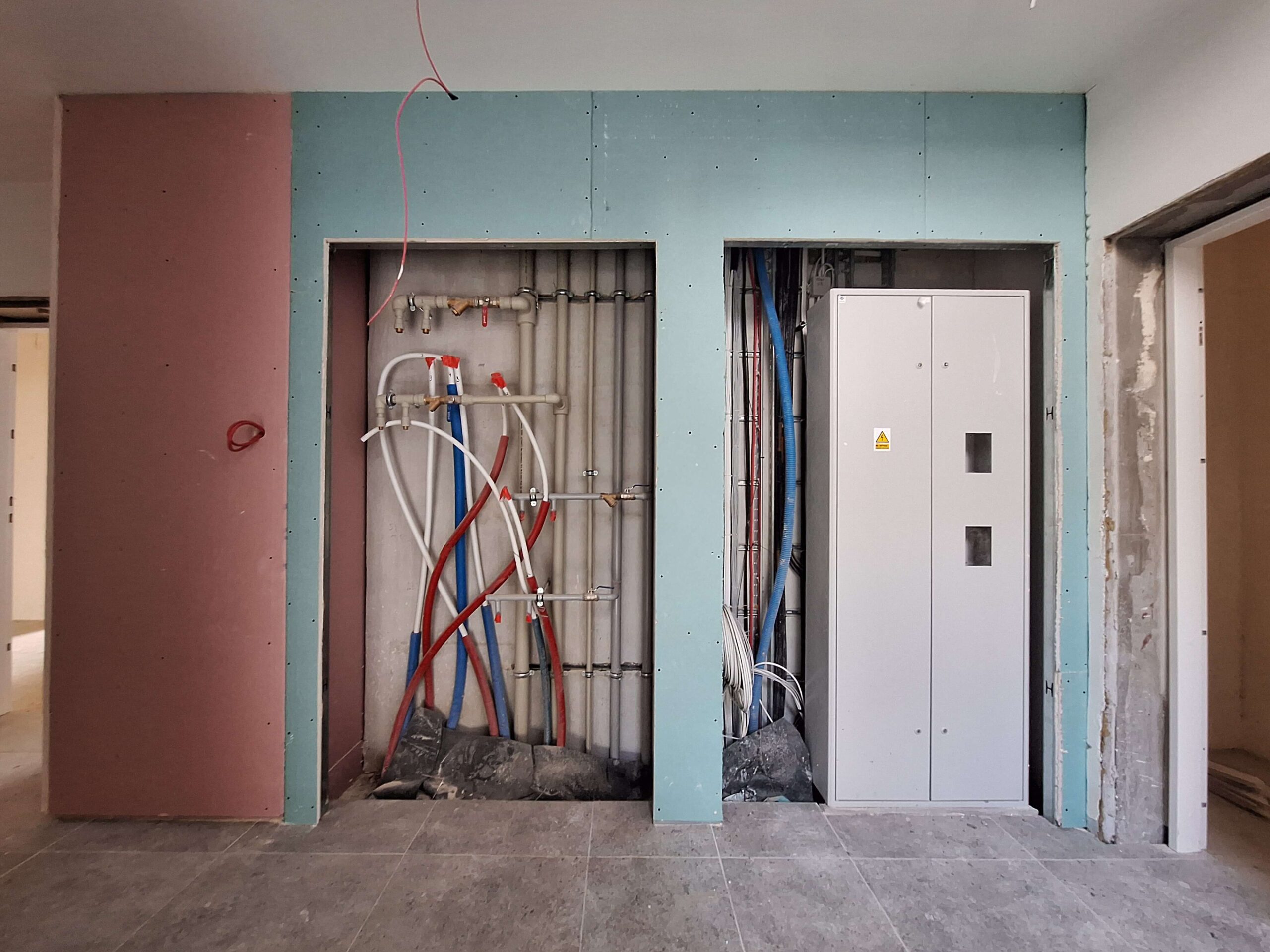

Ścianki szaf licznikowych w klatkach schodowych A2.1

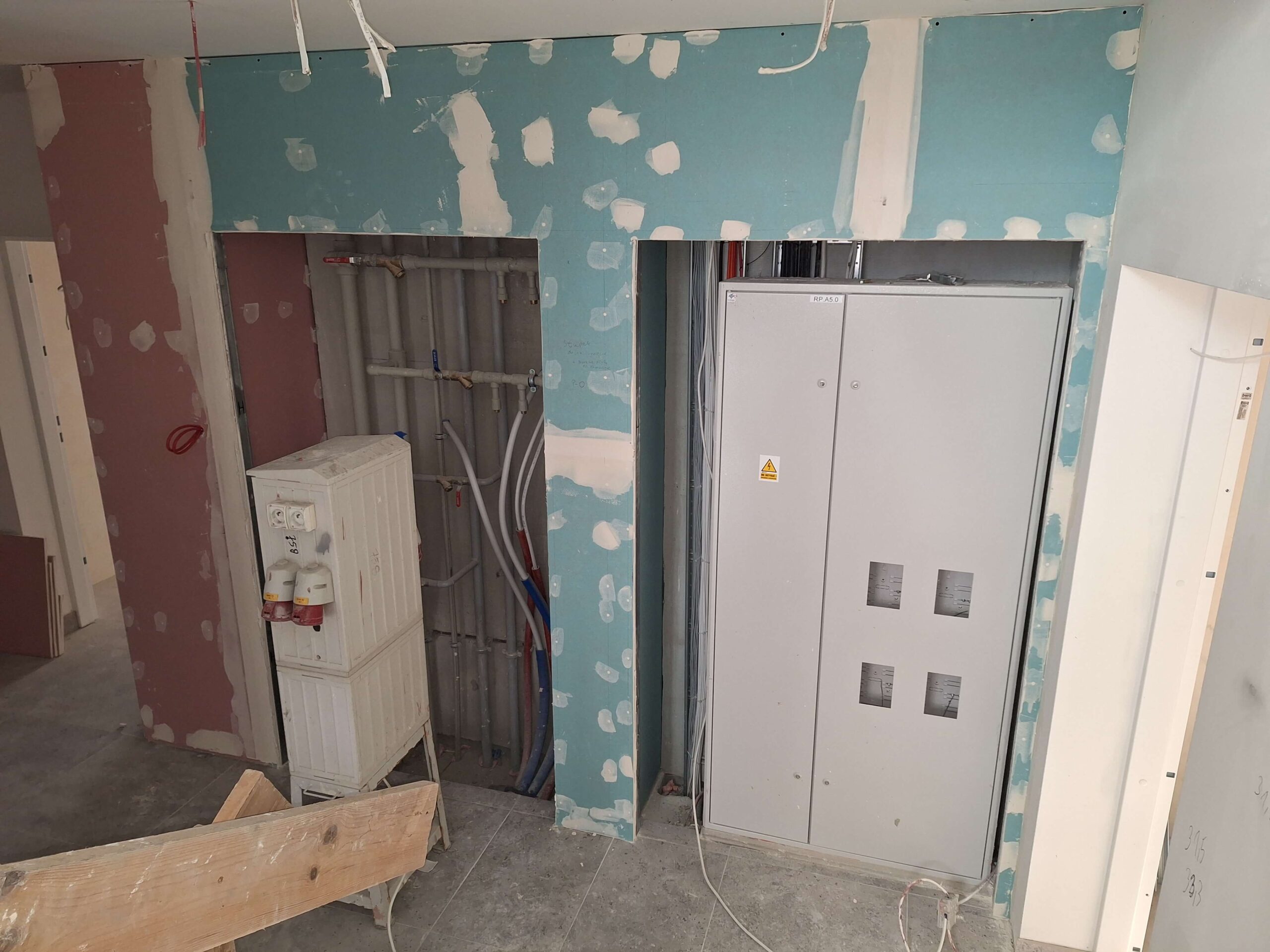

Ścianki szaf licznikowych w klatkach schodowych A2.2

Ścianki szaf licznikowych w klatkach schodowych A2.3

Trwają prace na elewacji wschodniej budynku B, klatka B1

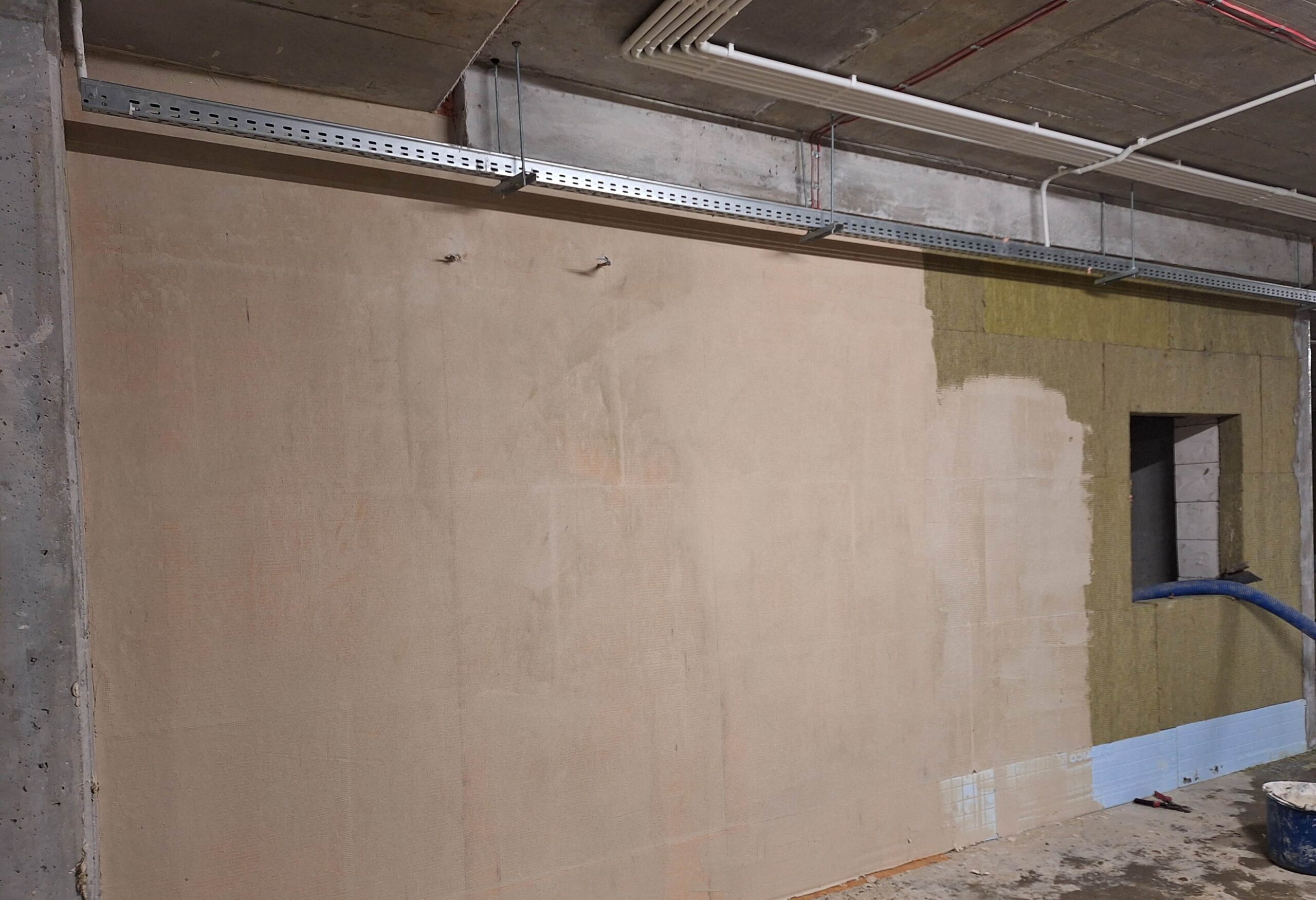

Trwa wykonanie warstwy zbrojącej na izolacji na trzonach komunikacyjnych w garażu -2, pod budynkiem A1 i A2.

Trwa wykonanie warstwy zbrojącej na izolacji na trzonach komunikacyjnych w garażu -2, pod budynkiem A1 i A2.

Balustrada tarasu – łącznik CD

Balustrada tarasu – łącznik CD

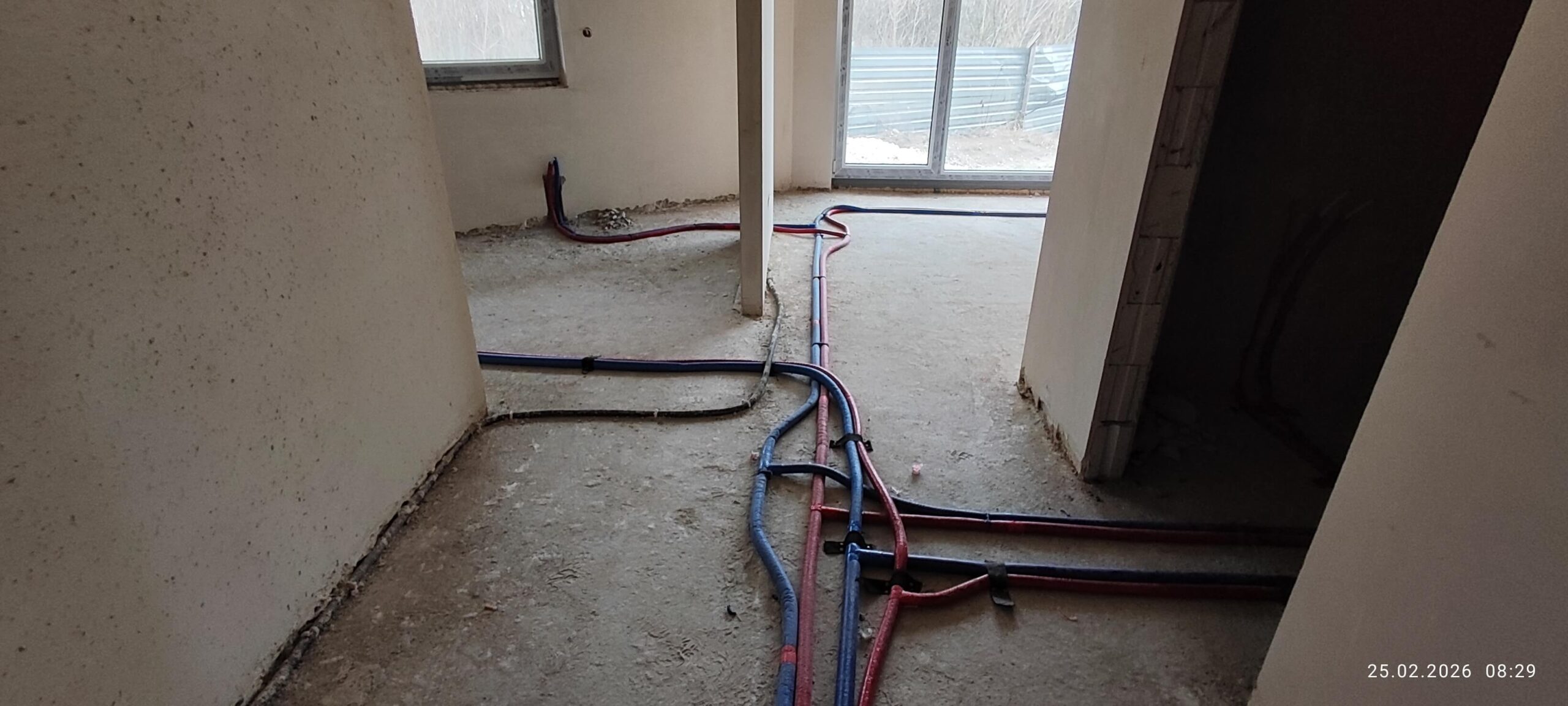

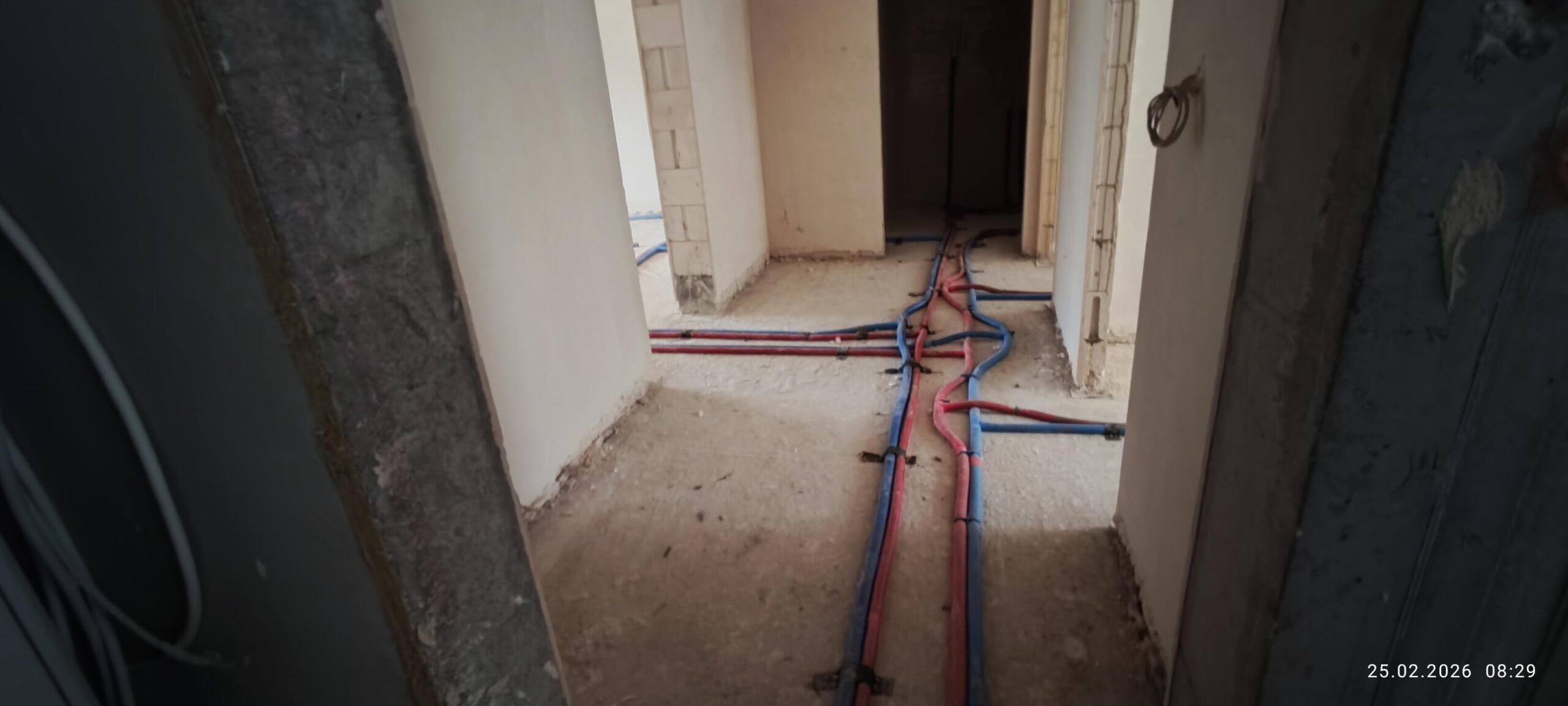

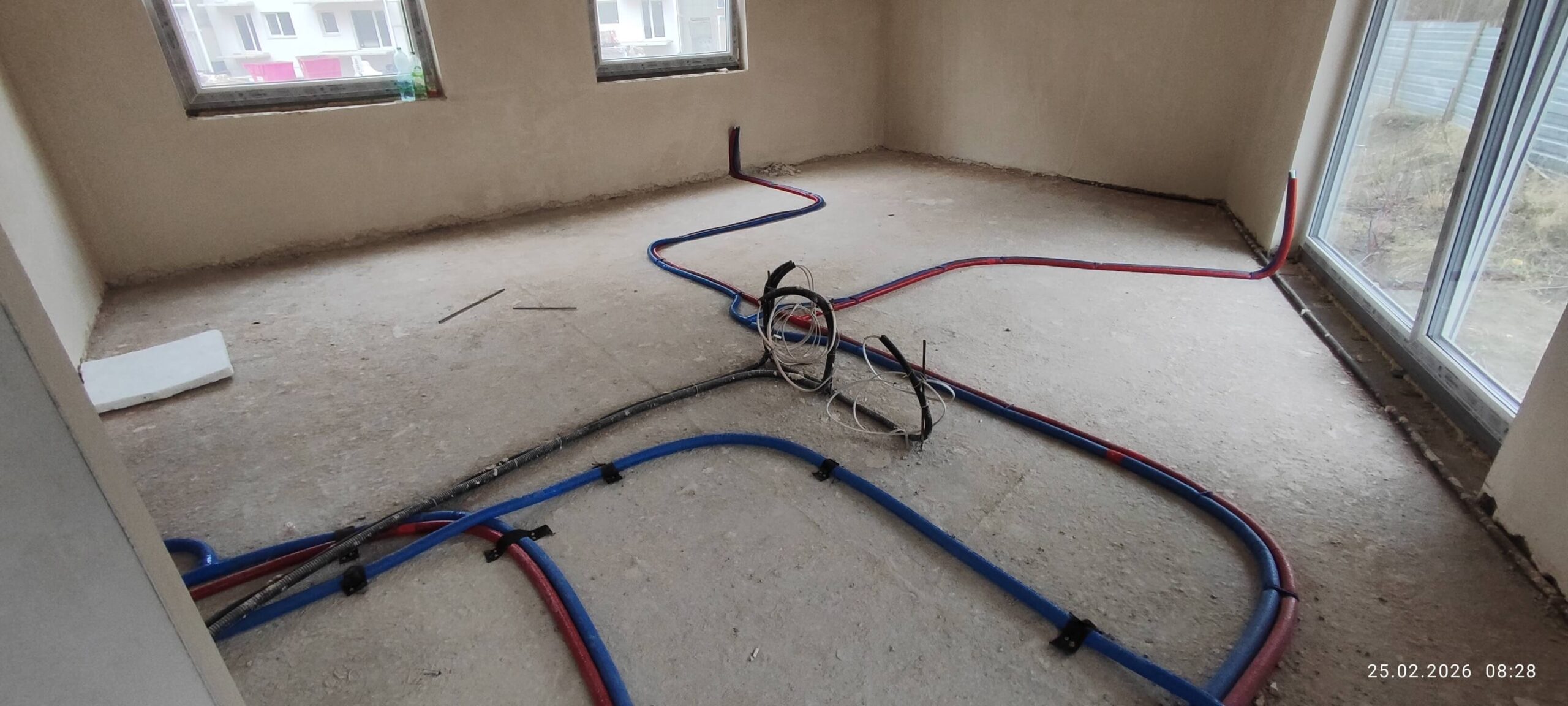

Instalacje podposadzkowe _bud D2

Instalacje podposadzkowe _bud D2

Instalacje podposadzkowe _bud D2

Stolarka okienna – bud D1

Stolarka okienna – bud D1

Stolarka okienna – bud D1

Stolarka okienna – bud D1

Stolarka okienna – bud D1

Stolarka okienna – bud D1

Tynki wewnętrzne – bud D2

Tynki wewnętrzne – bud D2

Tynki wewnętrzne – bud D2
