Dnia 5 listopada 2024 roku Kierownik Budowy oraz Inspektor Nadzoru Inwestorskiego wpisami w dzienniku budowy potwierdzili wykonanie 8. etapu harmonogramu bankowego dla przedsięwzięcia AB.
Przedstawiamy zakres wykonanych prac oraz harmonogram prac zaplanowanych na miesiąc listopad i grudzień 2024.
Zakres wykonanych robót – budynki AB:

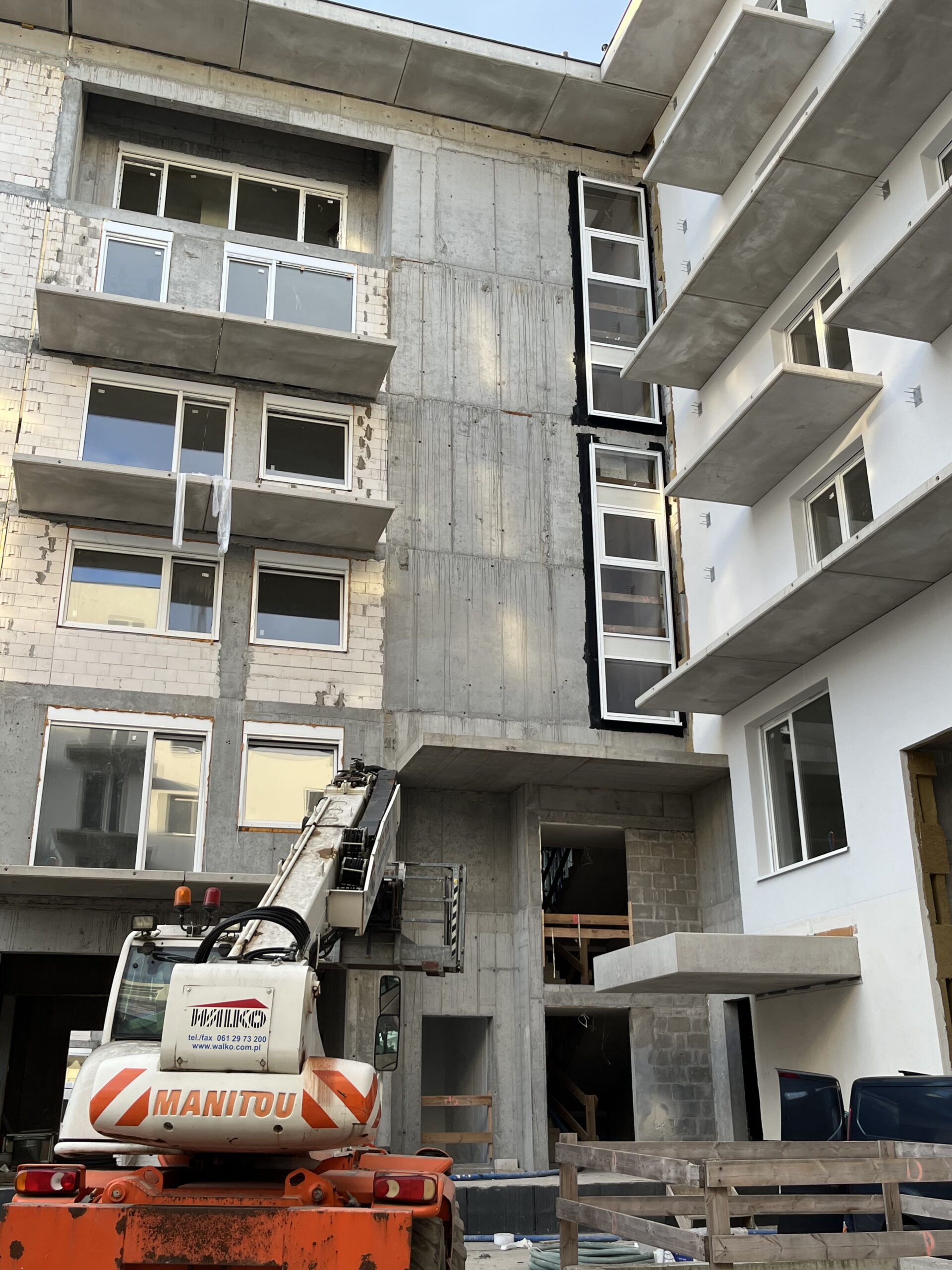

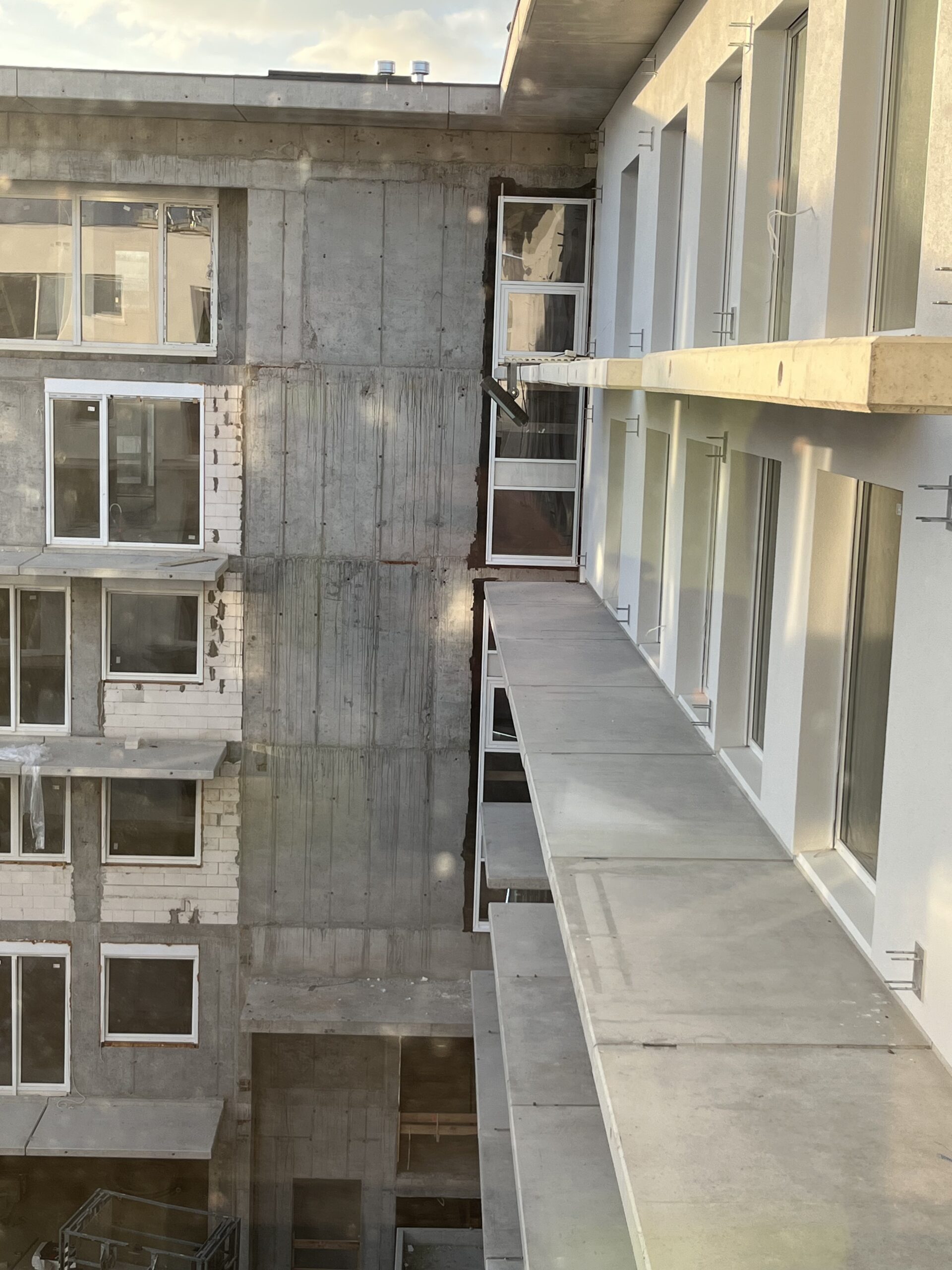

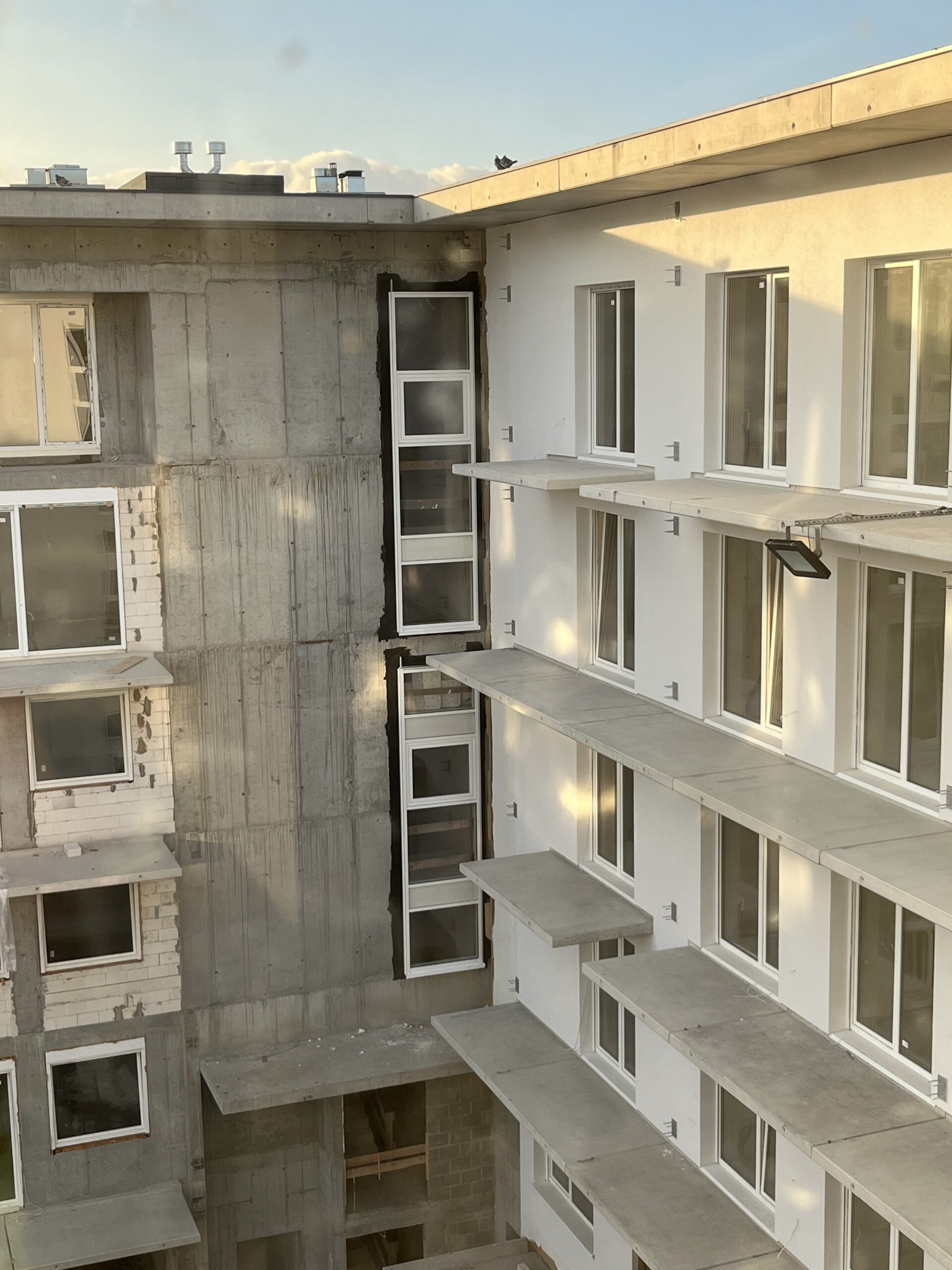

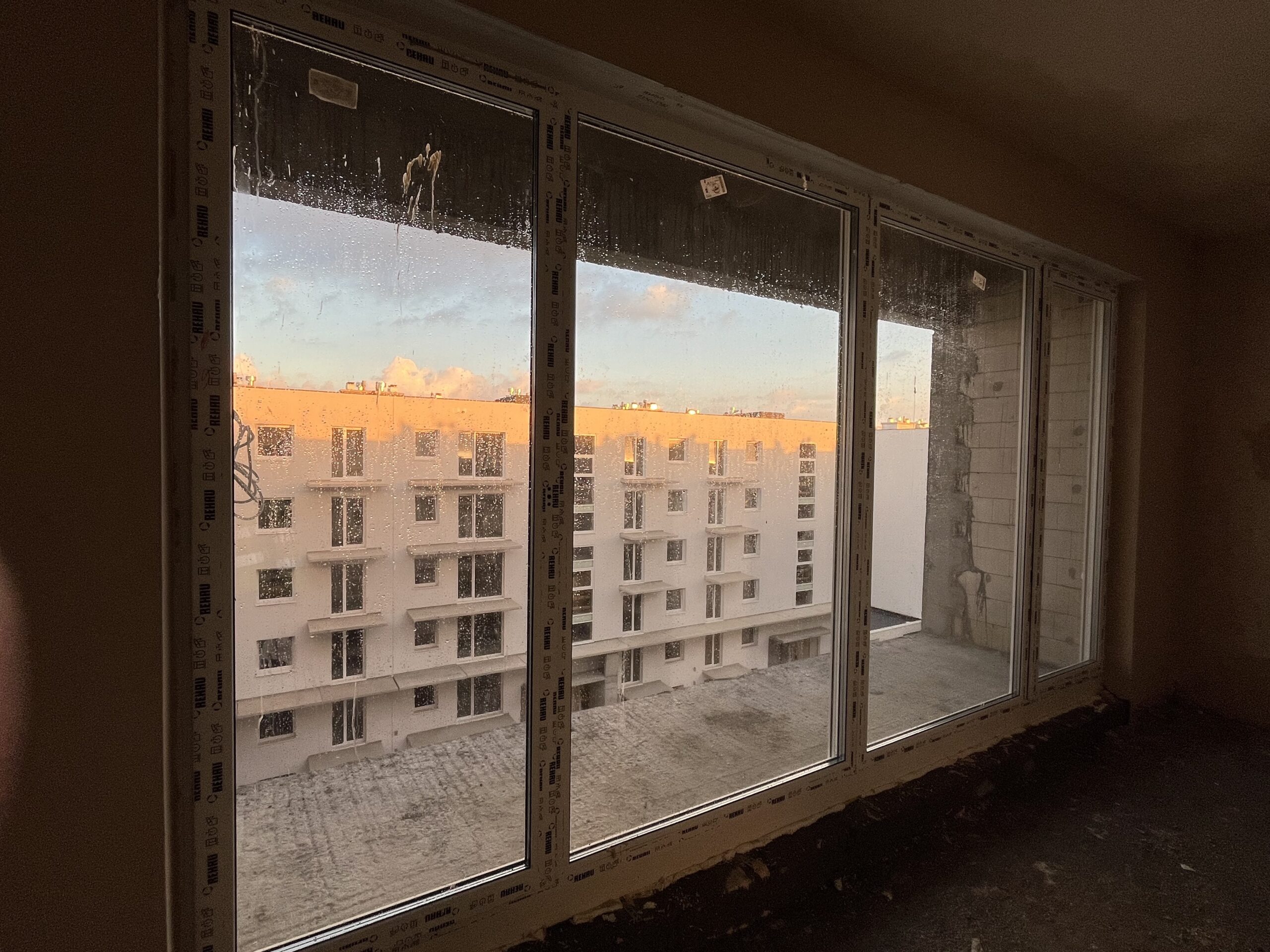

– Wykonano montaż stolarki okiennej w mieszkaniach na 4 i 5 piętrze budynku B
– Wykonano montaż stolarki na klatkach schodowych budynku B
– Wykonano instalacje podposadzkowe do 4 piętra włącznie budynku B
– Wykonano posadzki do 3 piętra włącznie budynku B
– Wykonano instalacje podtynkowe do 5 piętra włącznie budynku B

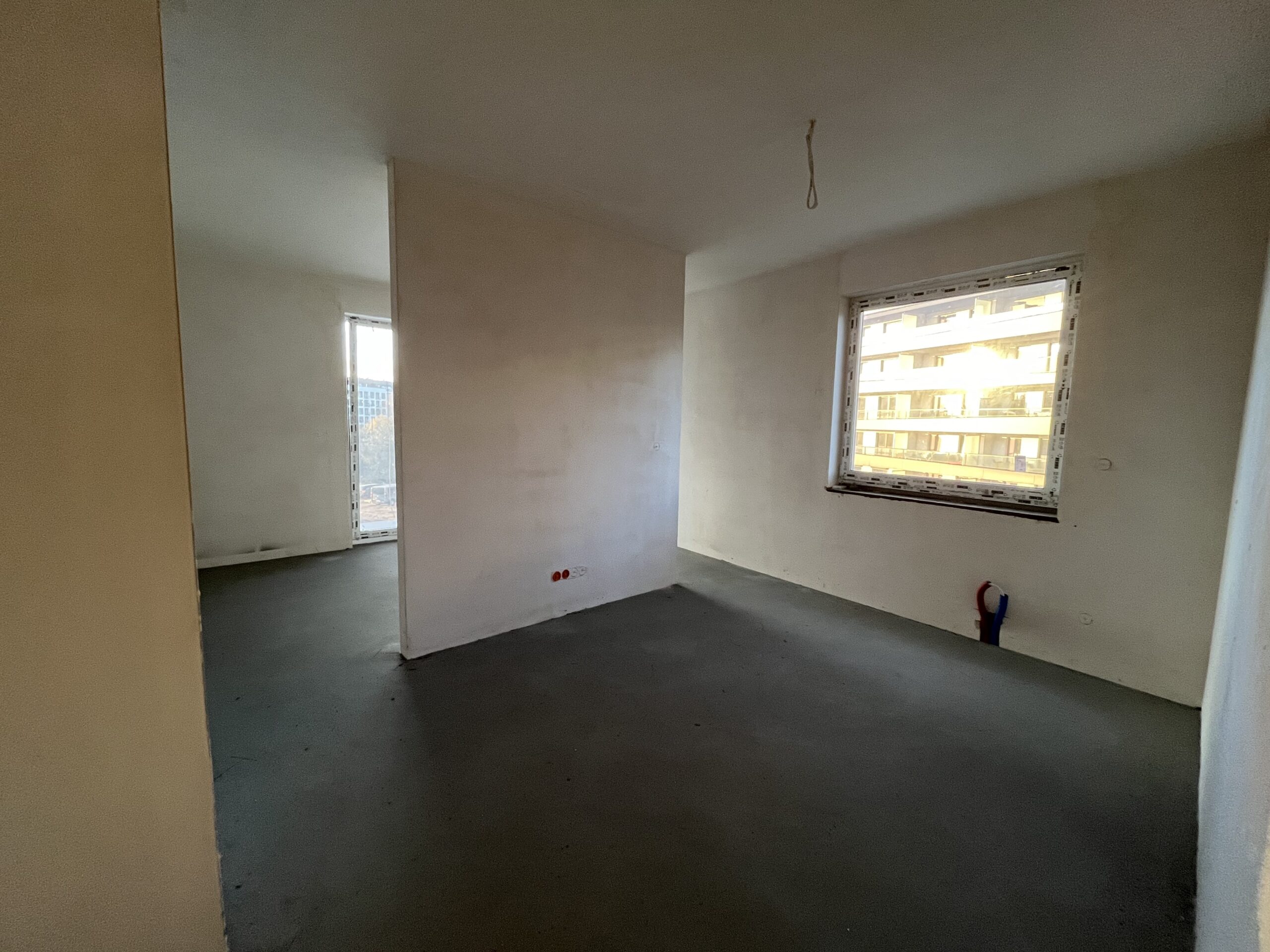

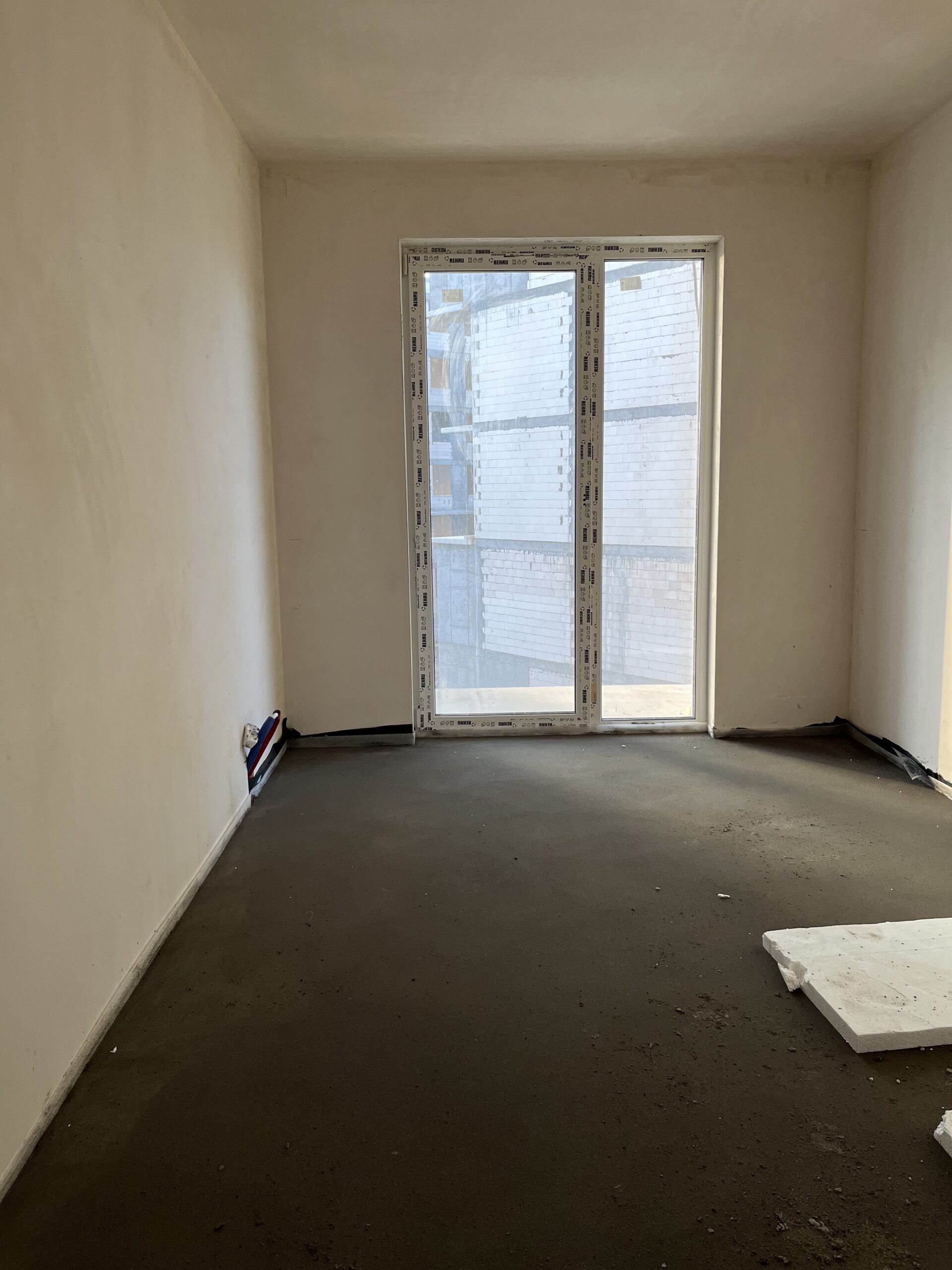

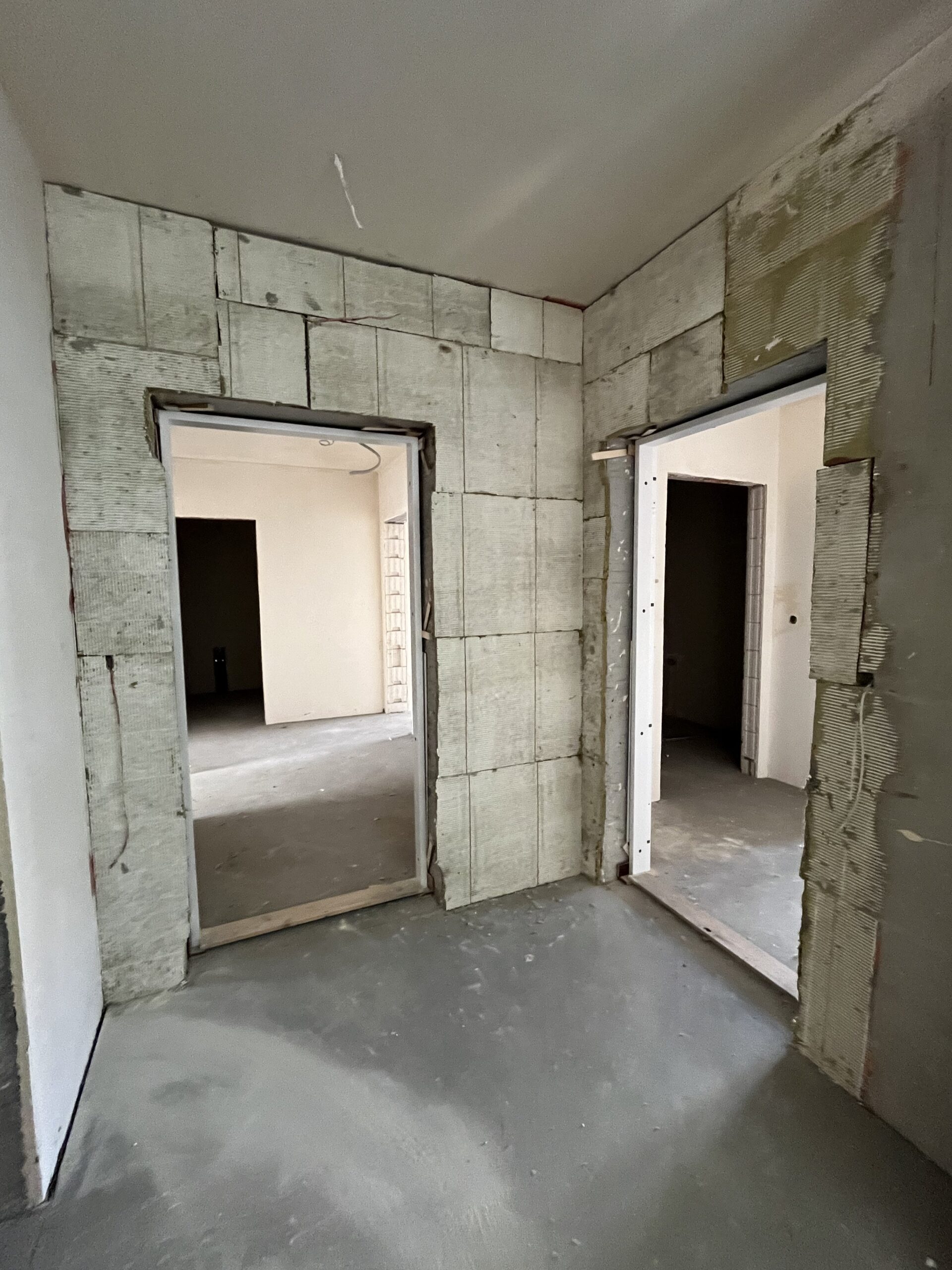

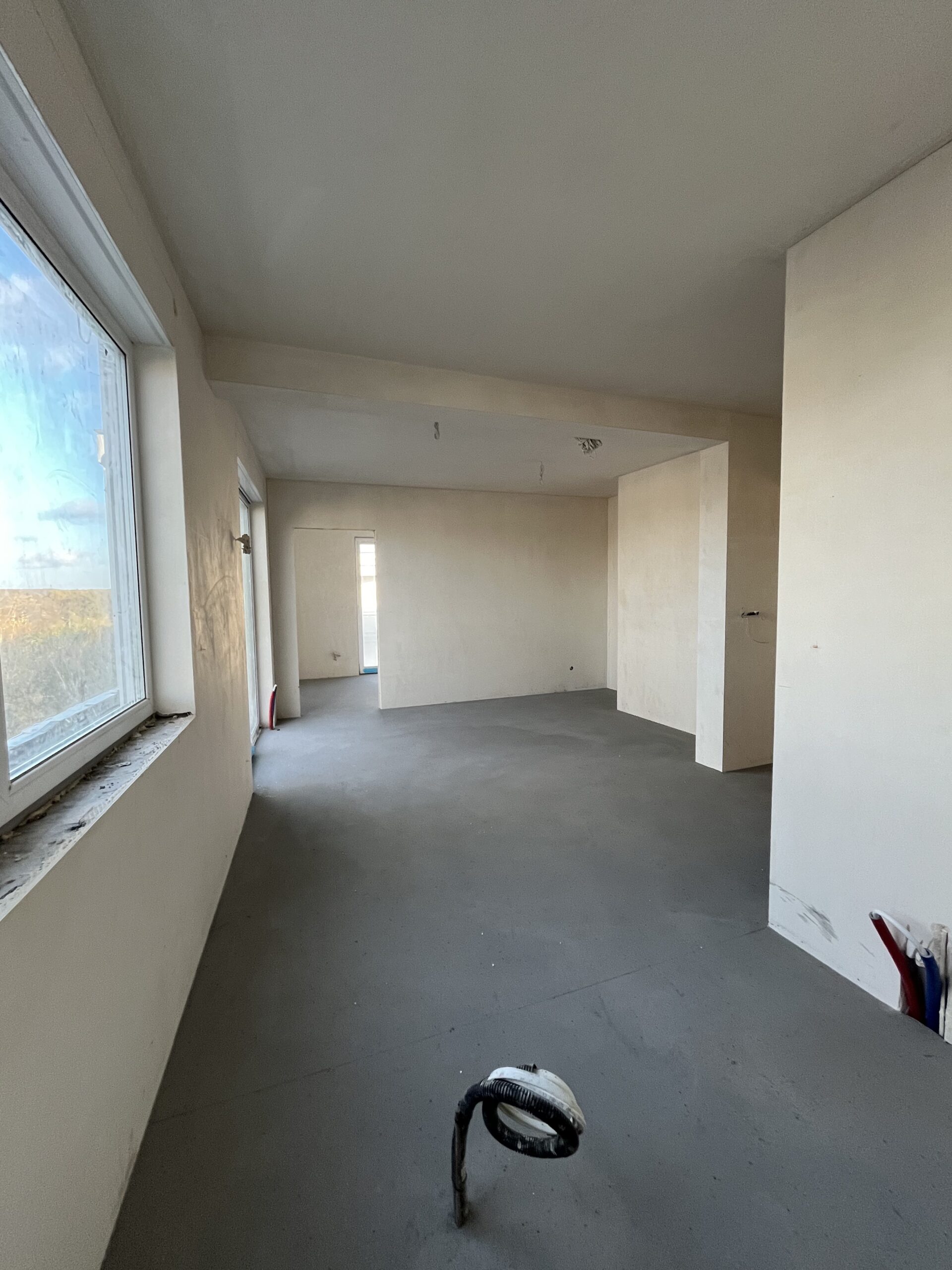

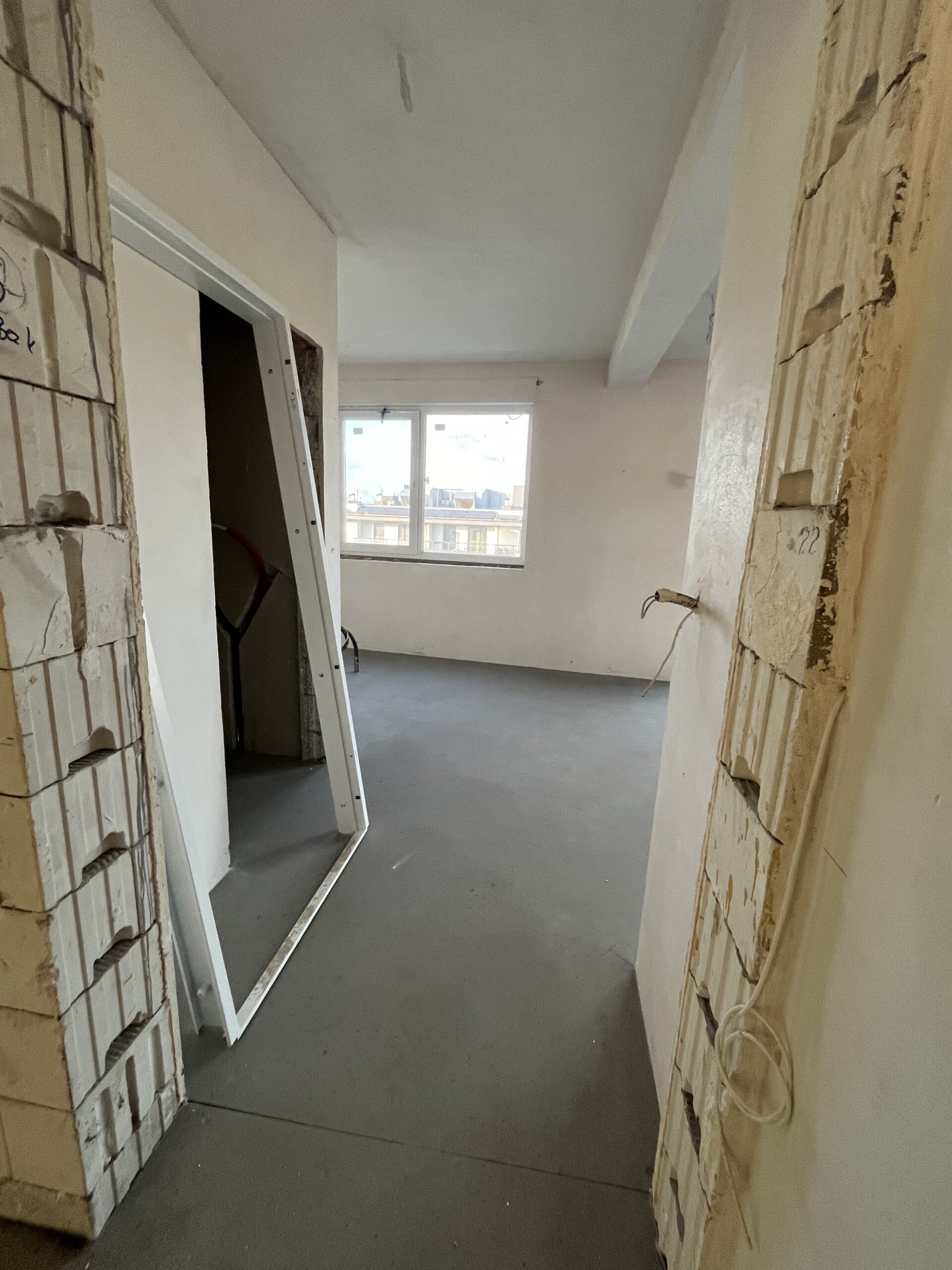

– Wykonano tynki do 5 piętra włącznie budynku B
Prace wykonywane i w trakcie – budynki AB:
– Wykonywane są posadzki na 4 piętrze budynku B
– Wykonywane są instalacje podposadzkowe na 5 piętrze budynku B
Prace zaplanowane do wykonania na miesiąc listopad i grudzień – budynki AB:
– Wykonanie posadzek na 5 piętrze budynku B

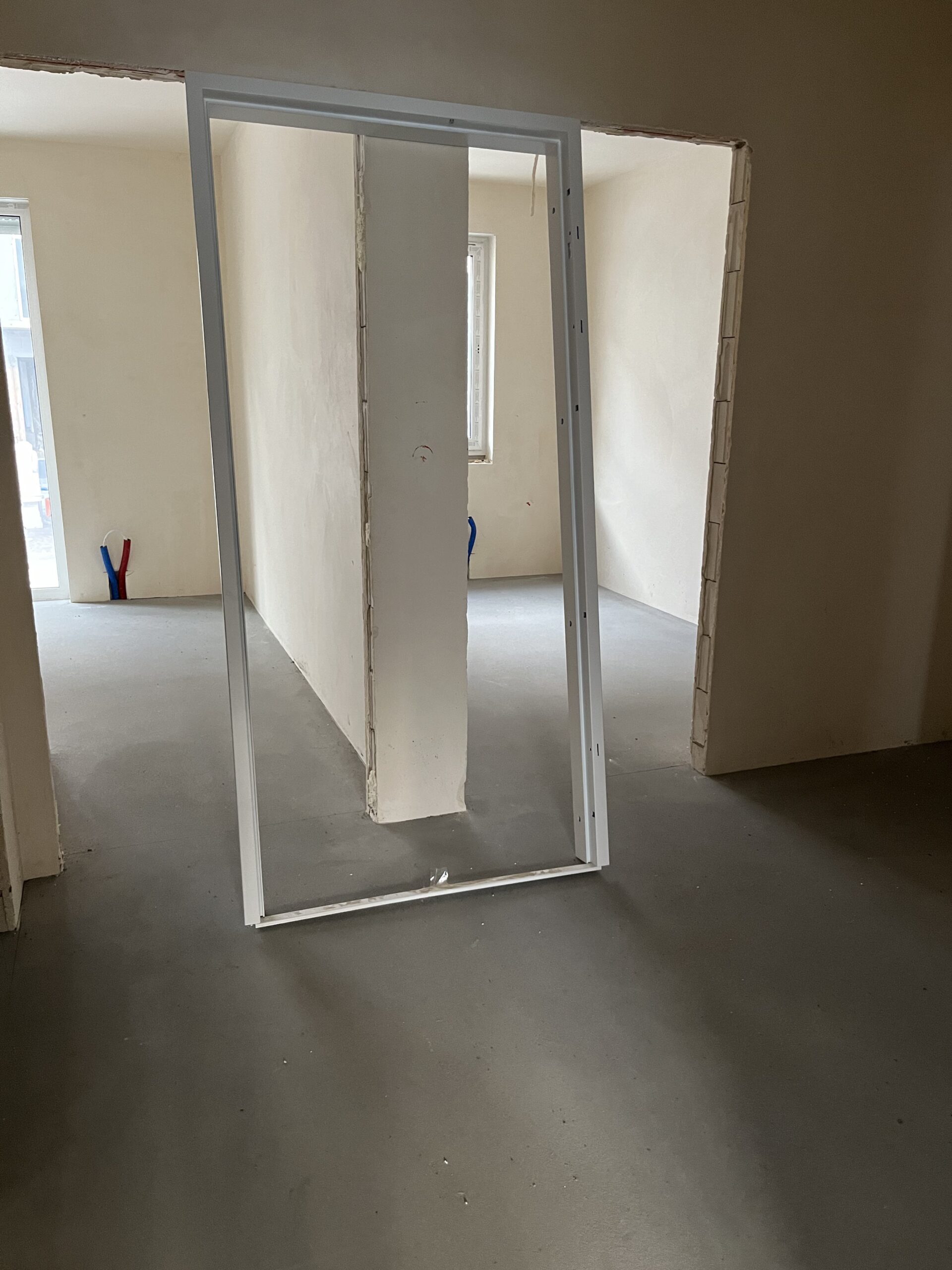

– Montaż ościeżnic do mieszkań na budynku A1
Zakres wykonanych robót – budynki CD:

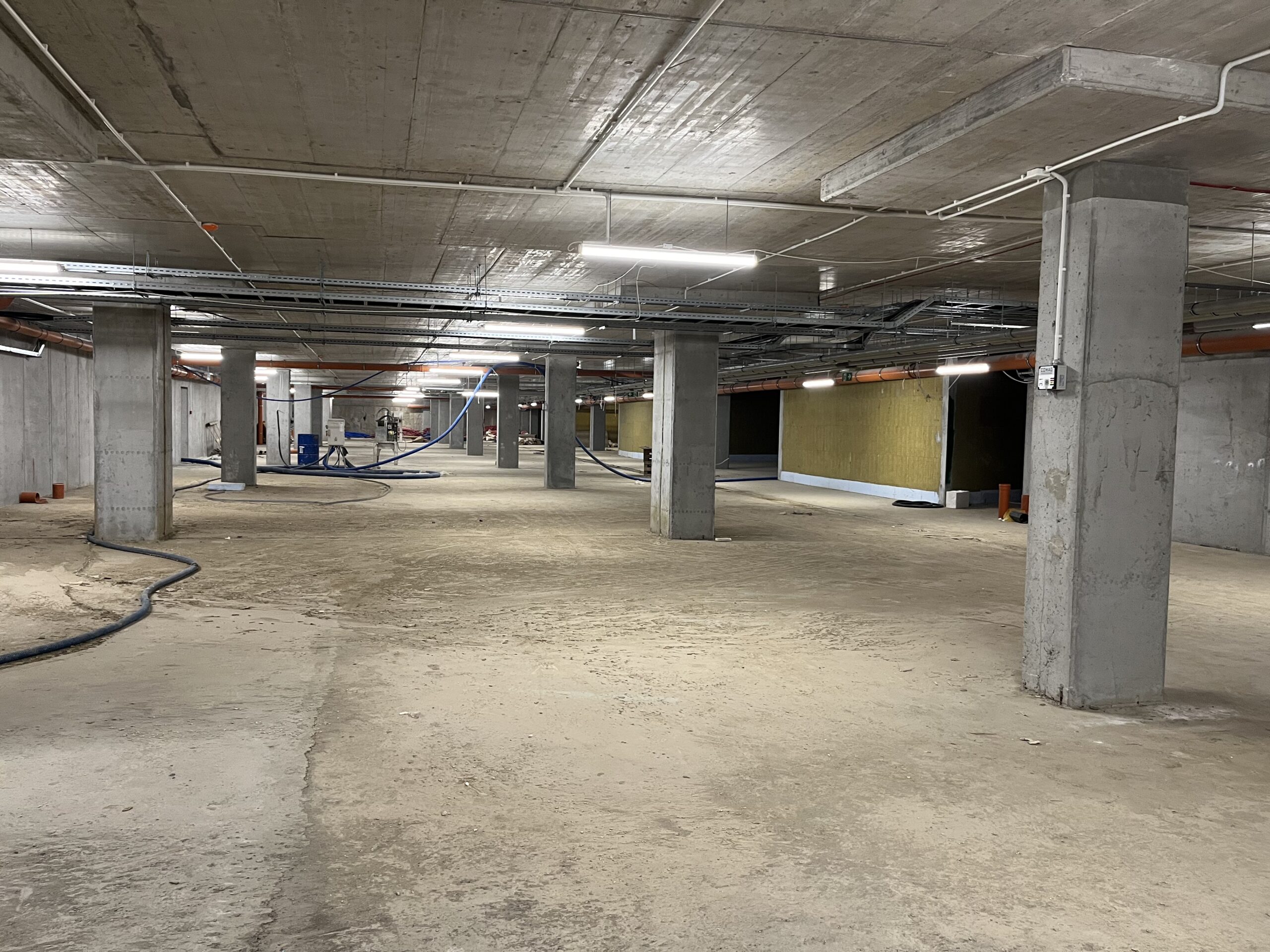

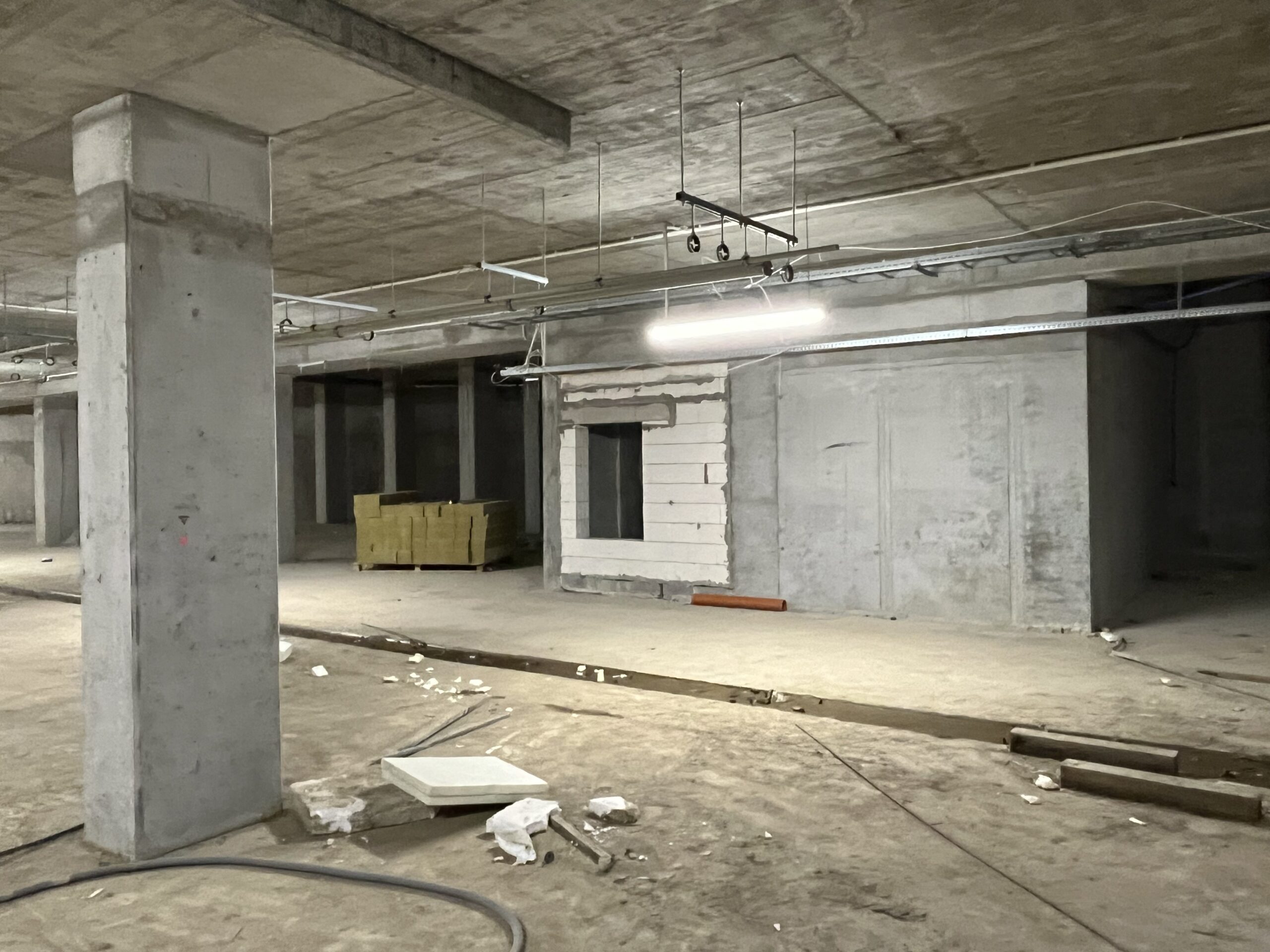

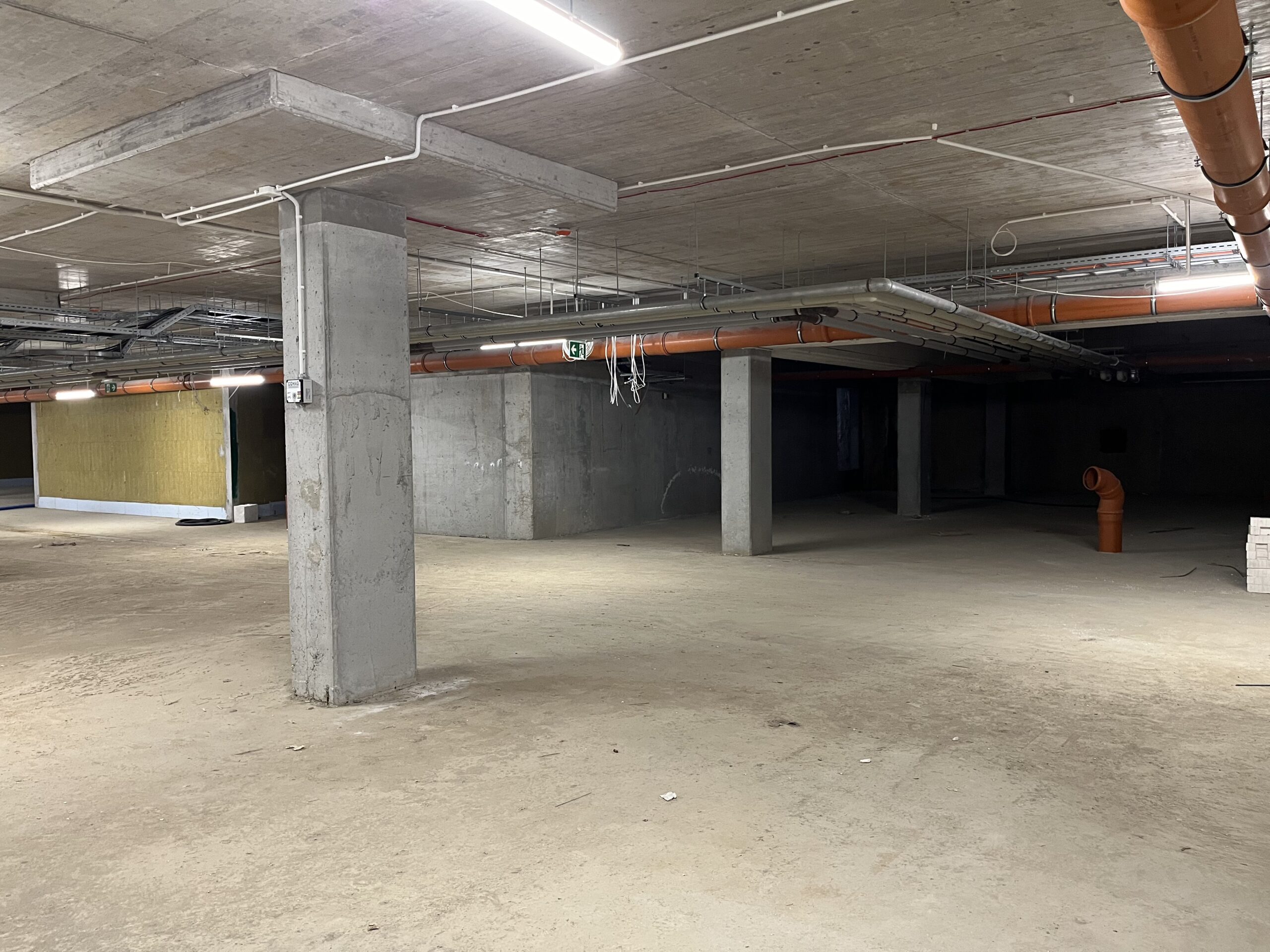

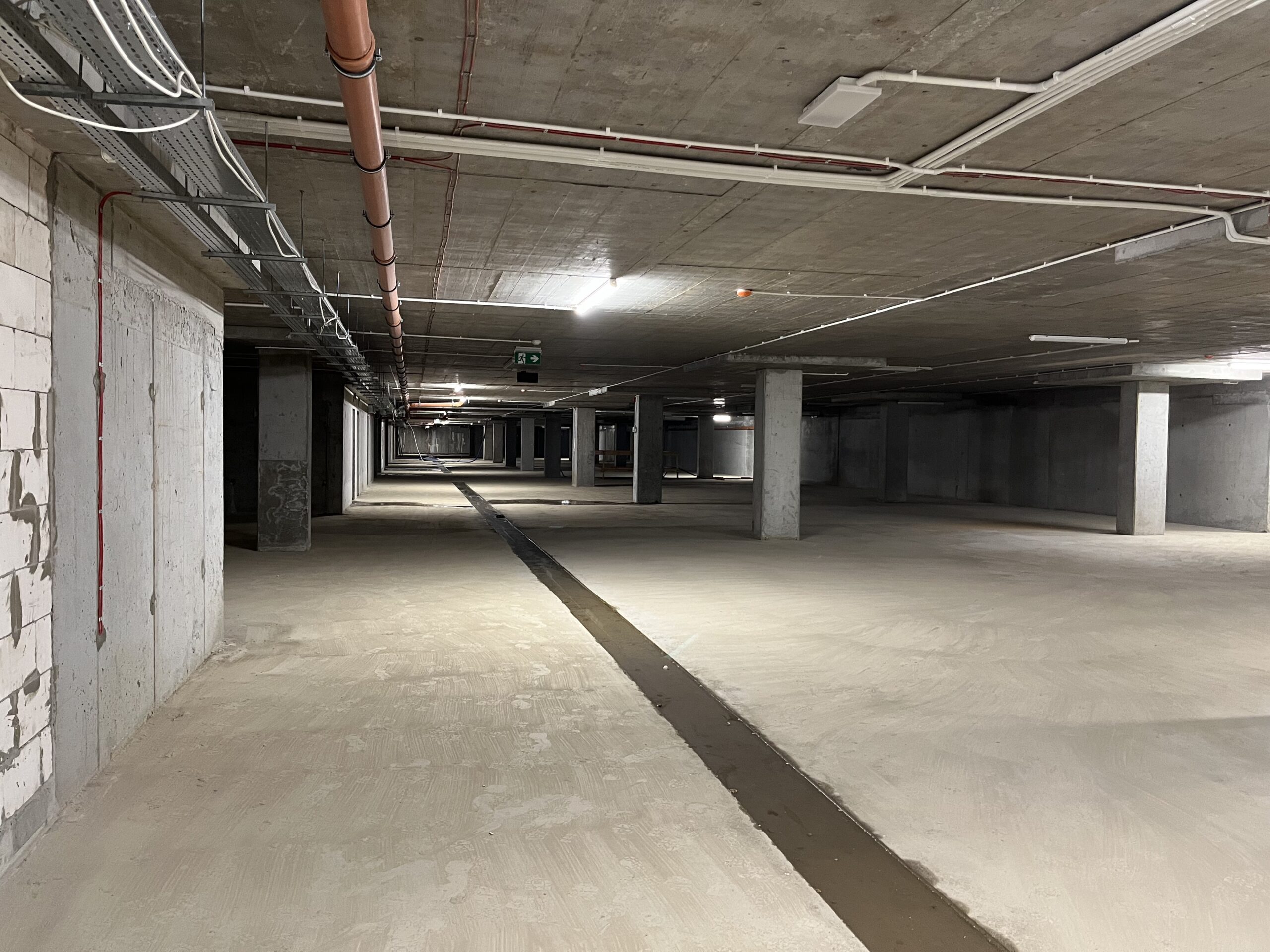

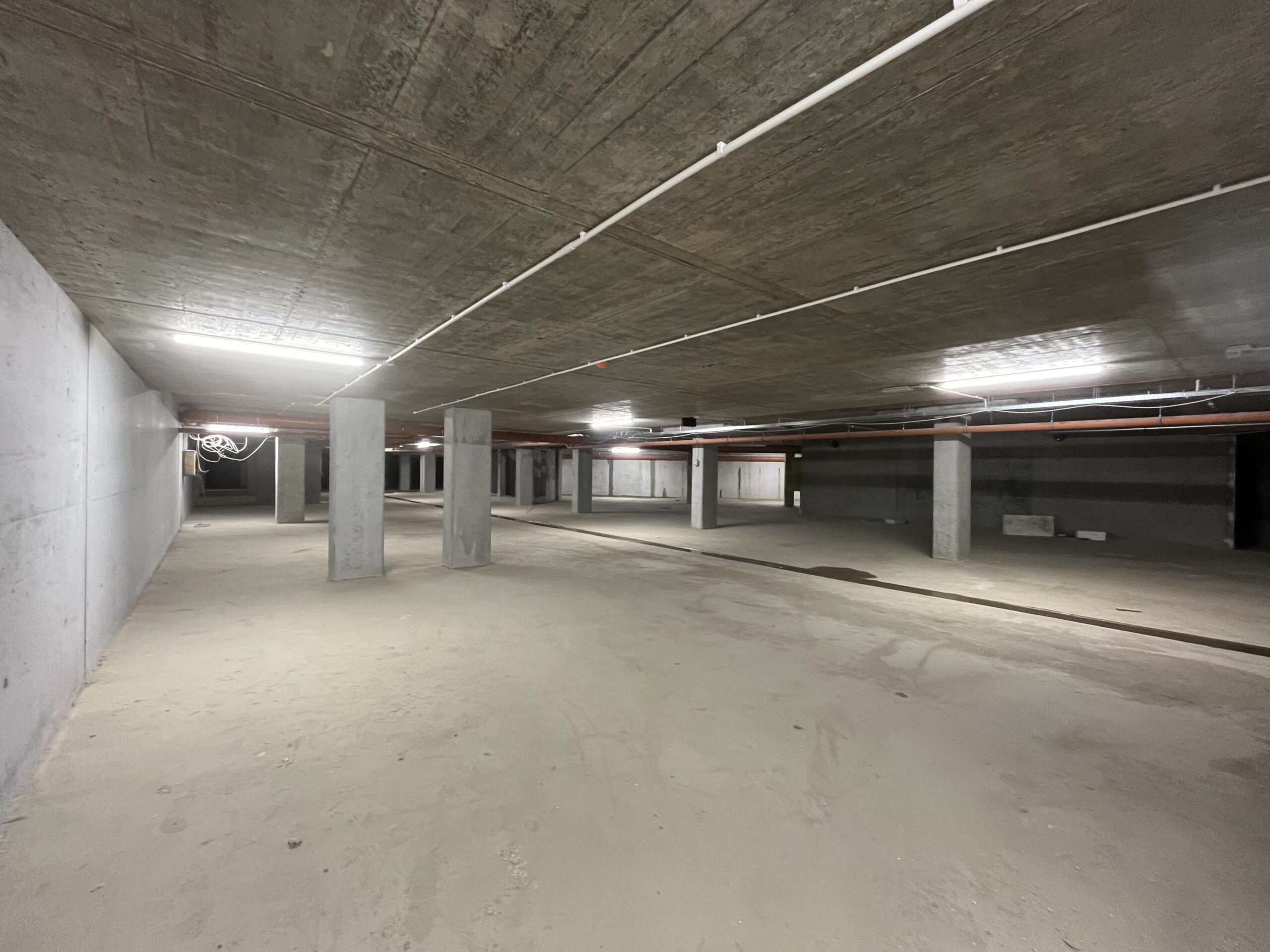

– Wykonano stropy nad garażem – otwory po żurawiach
Prace wykonywane i w trakcie – budynki CD:
– Montaż instalacji C.O. i wody w części nadziemnej

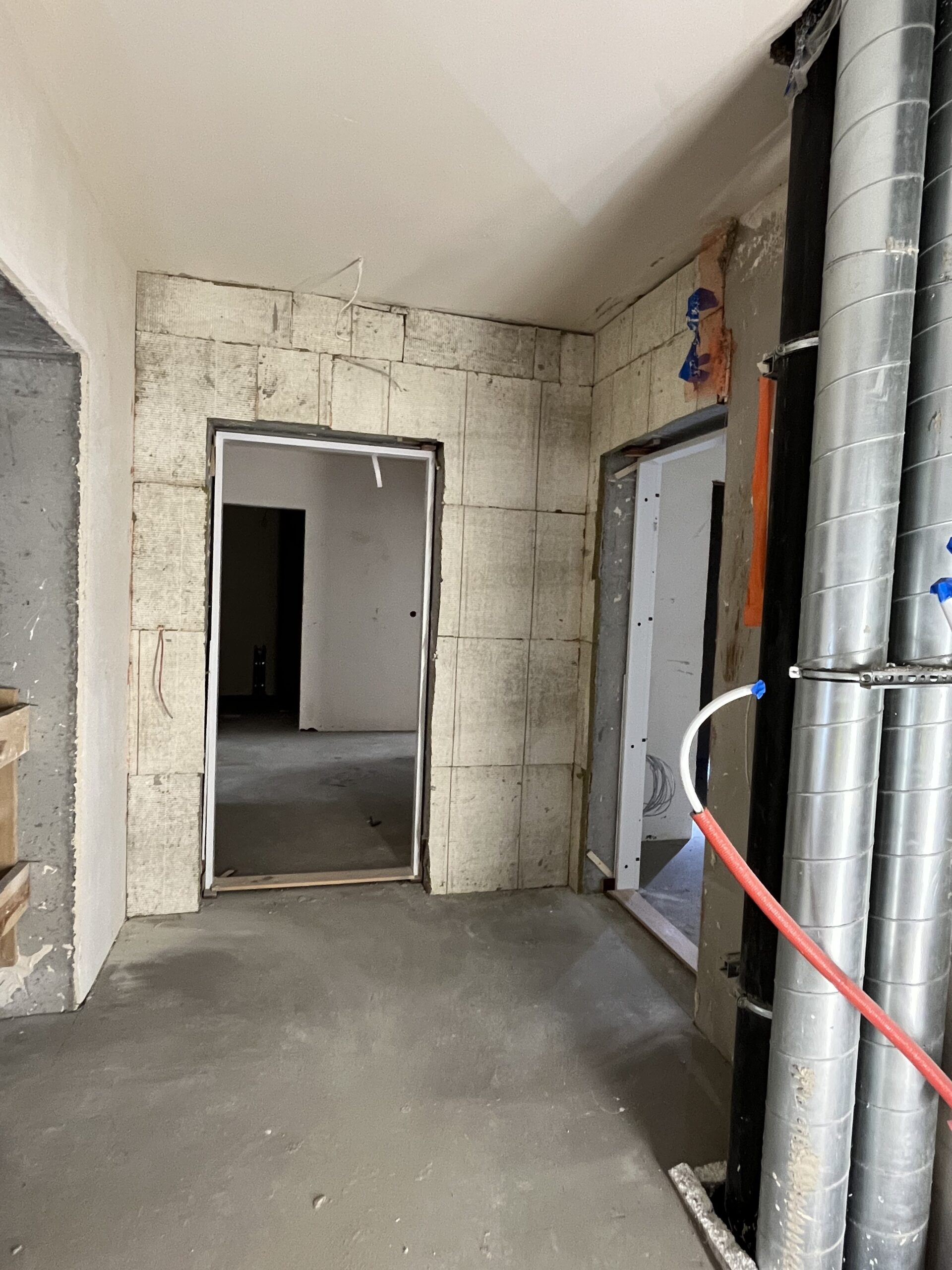

– Budowa szachtów instalacyjnych na klatkach schodowych i w mieszkaniach
– Montaż stolarki okiennej na parterze budynku C
Prace zaplanowane do wykonania na miesiąc listopad i grudzień – budynki CD:

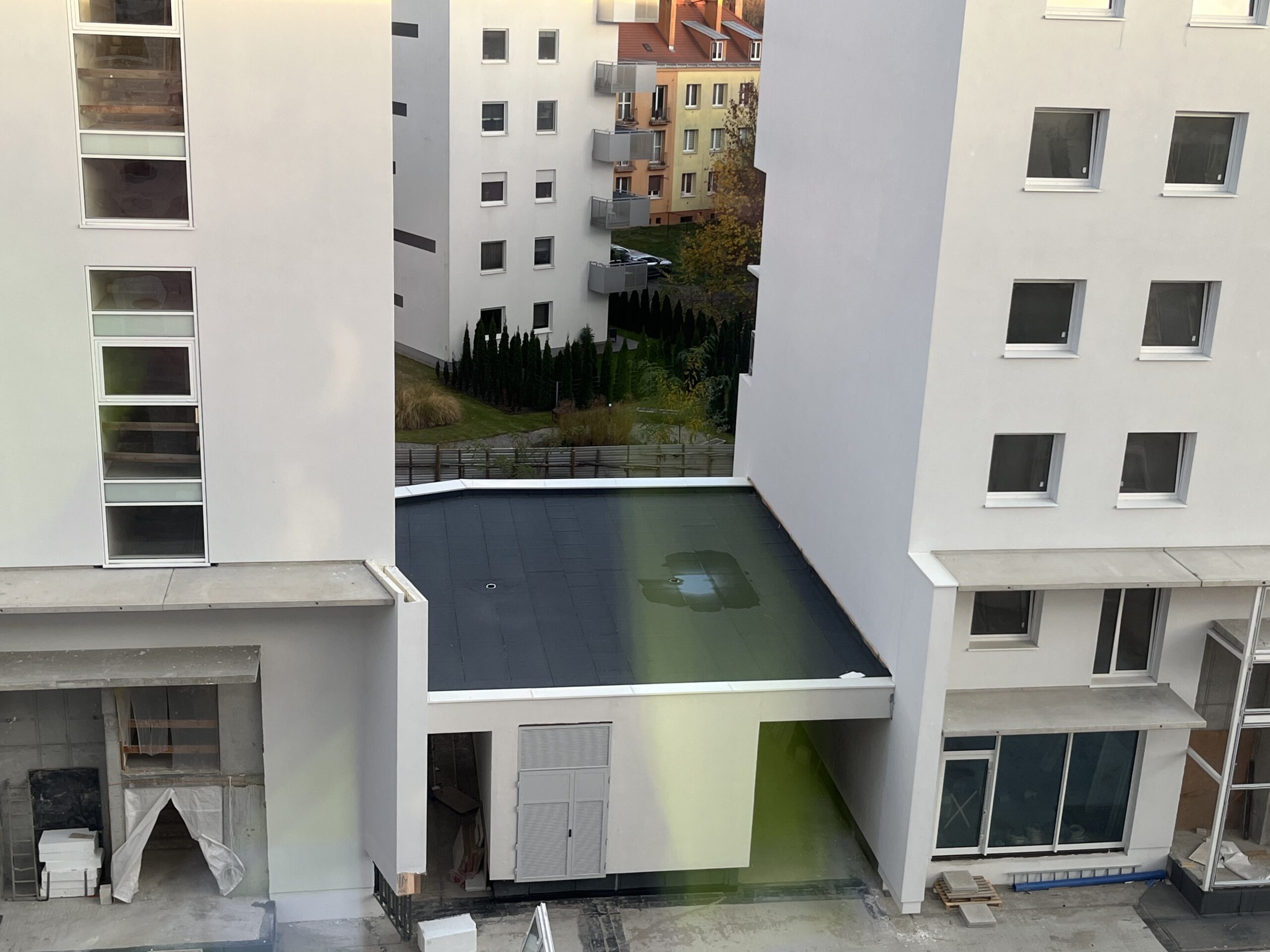

– Dachy budynków C i D ( rozpoczęcie prac)
– Montaż stolarki okiennej – bud C, bud D ( budynki C i D1 – parter, 1p, 2p; budynek D2 – parter, 1p,2p,3p,4p)

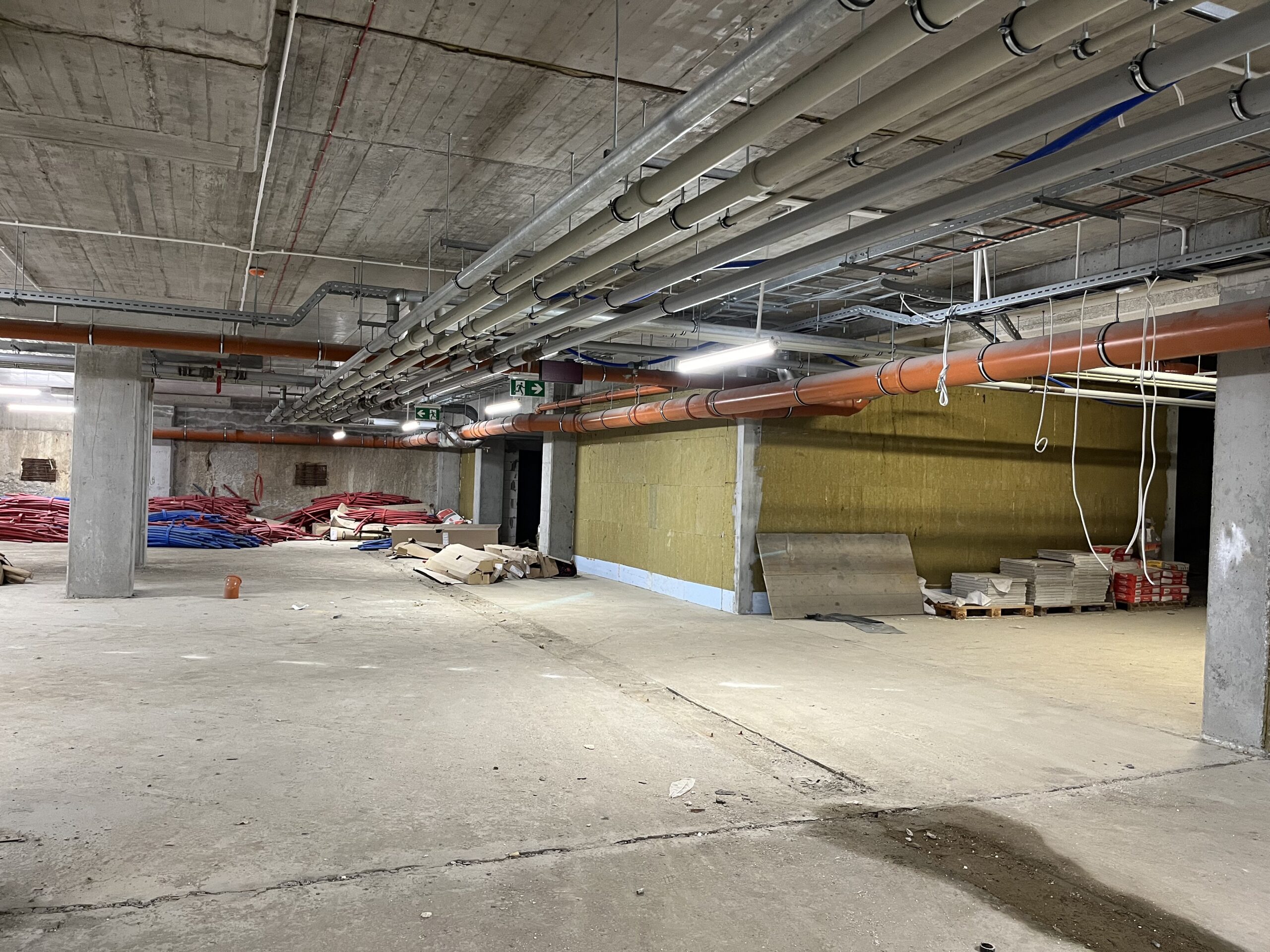

– Izolacje termiczne w garażu
– Instalacje elektryczne

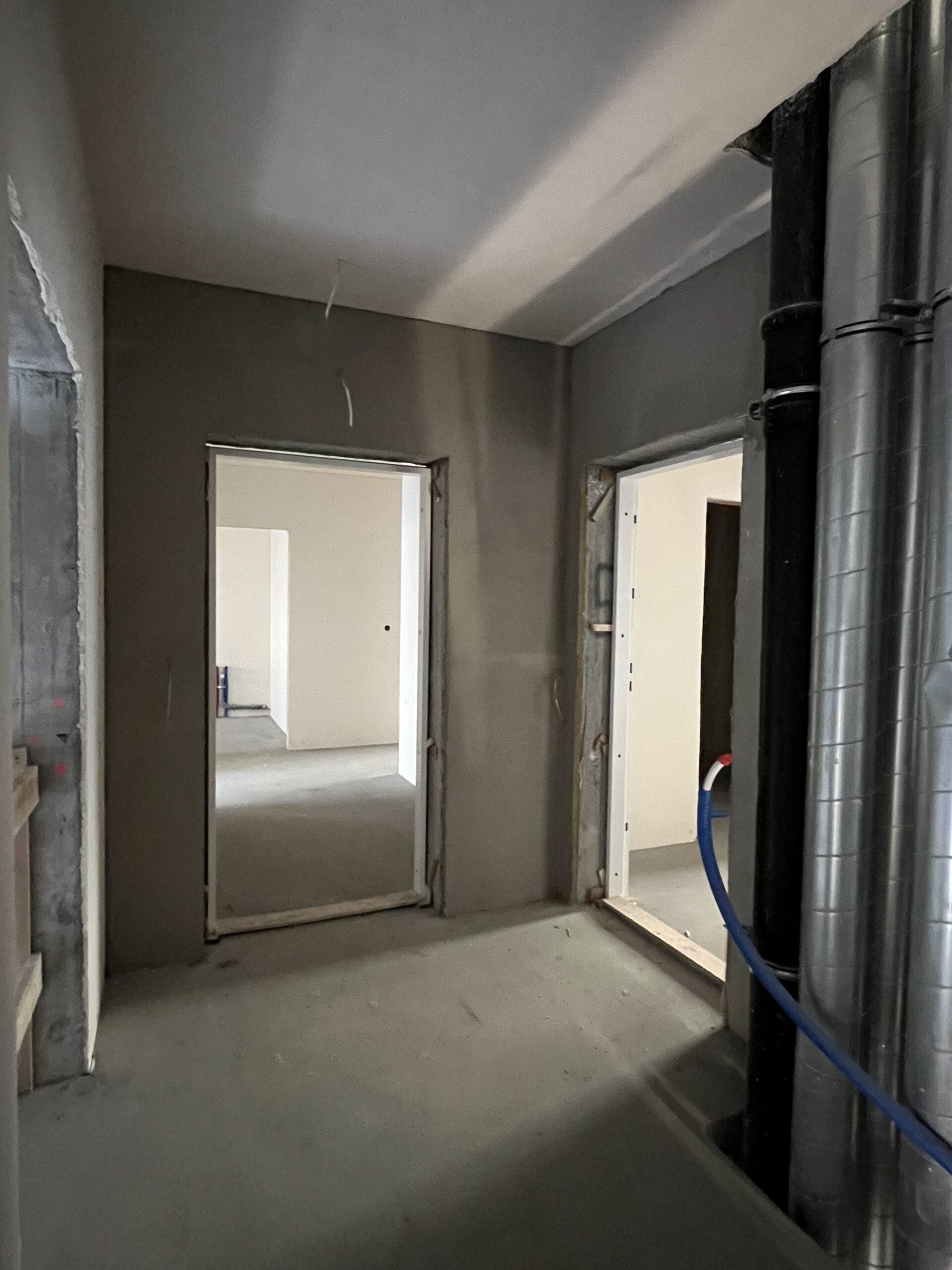

– Tynki wewnętrzne – (parter budynku C – rozpoczęcie prac)
– Izolacje przeciwwodne strefy cokołowej budynków C i D
W załączeniu dokumentacja fotograficzna budowy z dnia 05.11.2024.
